Donativo mensual para la obra
La obra está detenida. Con una cantidad fija cada mes podemos retomarla y planear cada etapa del nuevo templo.
Calle Avestruz s/n esq. Veraca, Reserva Tarimoya I, Veracruz · Tel. 229 243 3011 · Oficina: lunes a sábado, 10:00 a 13:00 y 16:00 a 18:00

La obra está detenida·Necesitamos tu ayuda
Proyecto de construcción

Desde septiembre de 2024 levantamos, paso a paso, la casa de nuestra comunidad en la Gran Tarimoya. Con tu ayuda la terminaremos.
Así será
Desliza la imagen: de un lado, la fachada de hoy; del otro, el nuevo templo que estamos construyendo juntos.

Desliza con el dedo o el mouse
Su campana llamará a la comunidad a celebrar. Ya se levanta en la obra.
Bancas de madera, luz natural por ventanales en arco y un presbiterio a la vista de todos.
Un espacio de silencio para la adoración, junto a la nave.
Una capilla dedicada al sacramento del perdón.
Por dentro y por fuera
Toca cualquier imagen para verla en grande.
Imágenes ilustrativas del proyecto arquitectónico.
Maqueta interactiva
Una maqueta simplificada del proyecto para explorarlo desde cualquier ángulo. Prueba verlo de noche: se encienden sus luces.

Arrastra para girar · pellizca o usa la rueda para acercarte
Tu navegador no puede mostrar la maqueta 3D. Mira los renders del proyecto arriba.
Por ahora la obra está detenida. Necesitamos tu ayuda para continuar con la construcción del nuevo templo.
Sé parte de esta historia
Con un donativo mensual nos ayudas a retomar y planear cada etapa; con un donativo único, a dar el siguiente paso. Todo suma.
La obra está detenida. Con una cantidad fija cada mes podemos retomarla y planear cada etapa del nuevo templo.
Da la cantidad que tu corazón te indique, una sola vez, para la obra o para la vida de la parroquia.
Donar ahoraTú eliges la cantidadPago seguro con Stripe: tarjeta de crédito o débito. La parroquia no recibe ni guarda los datos de tu tarjeta.
Paso a paso

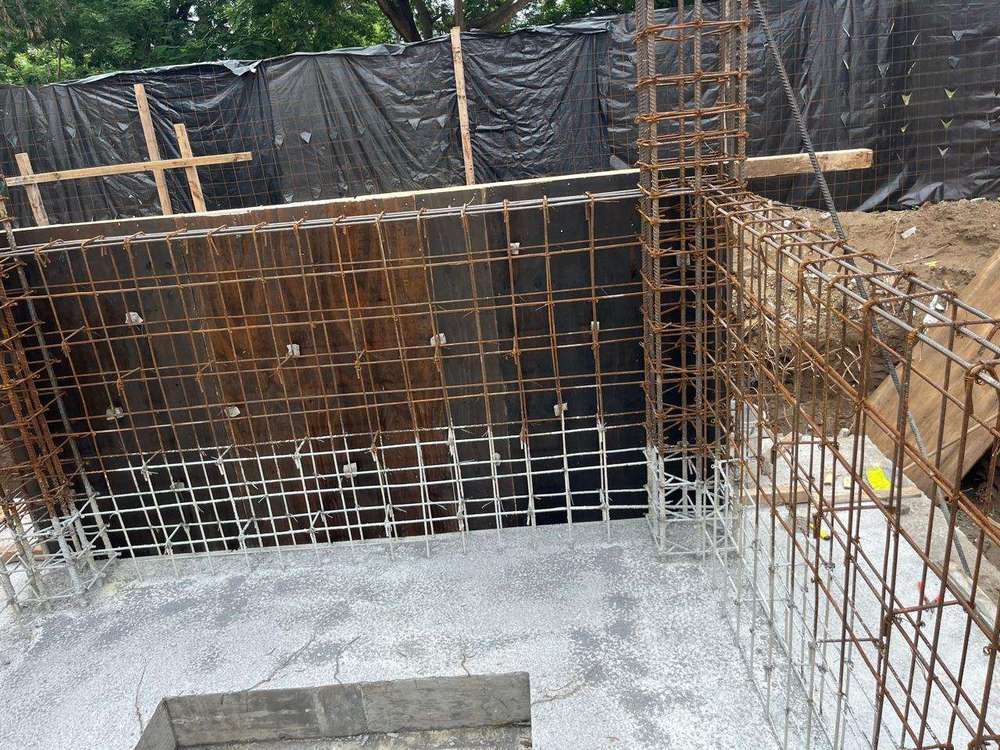

Excavación, zapatas, muros y volados en seis secciones, impermeabilizados.
Bardas con castillos y aplanado, barandal, cisternas e instalación de baños.

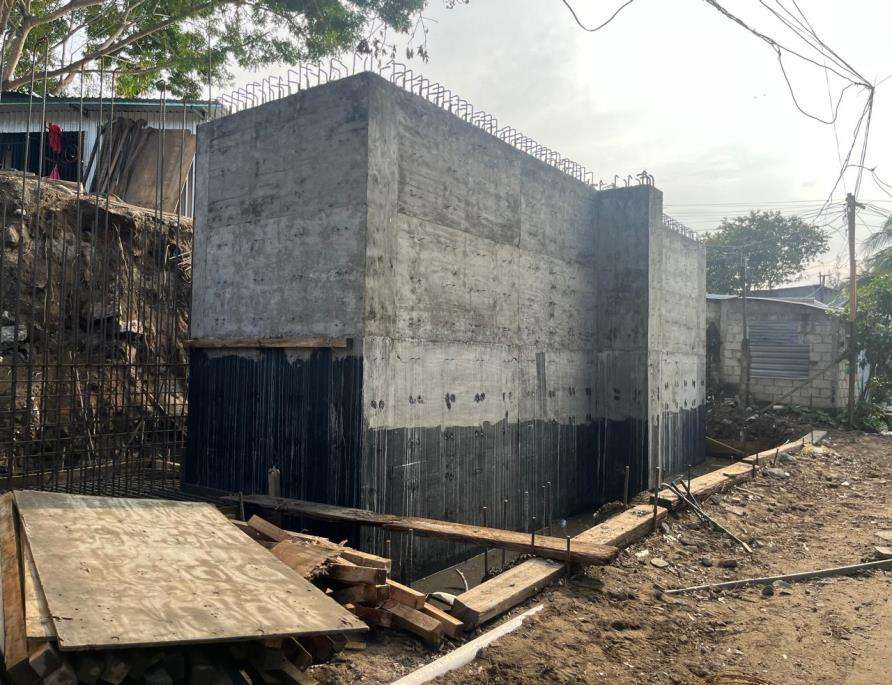

Zapatas, dados y muros de contención del templo. El campanario ya tiene muros, arcos y losa, y se aplana por fuera.
Losas y muros de dos niveles, escalera, azotea, baños, pisos y aplanados exteriores.
Levantar la nave, la techumbre, los ventanales y los acabados del templo que muestran los renders. Es la etapa que necesita tu ayuda.
Reporte a reporte
Toca un periodo para ver sus fotos y los trabajos que se hicieron. Con «Recorrer la obra» las fotos avanzan solas, desde el primer día.

Septiembre y octubre de 2024

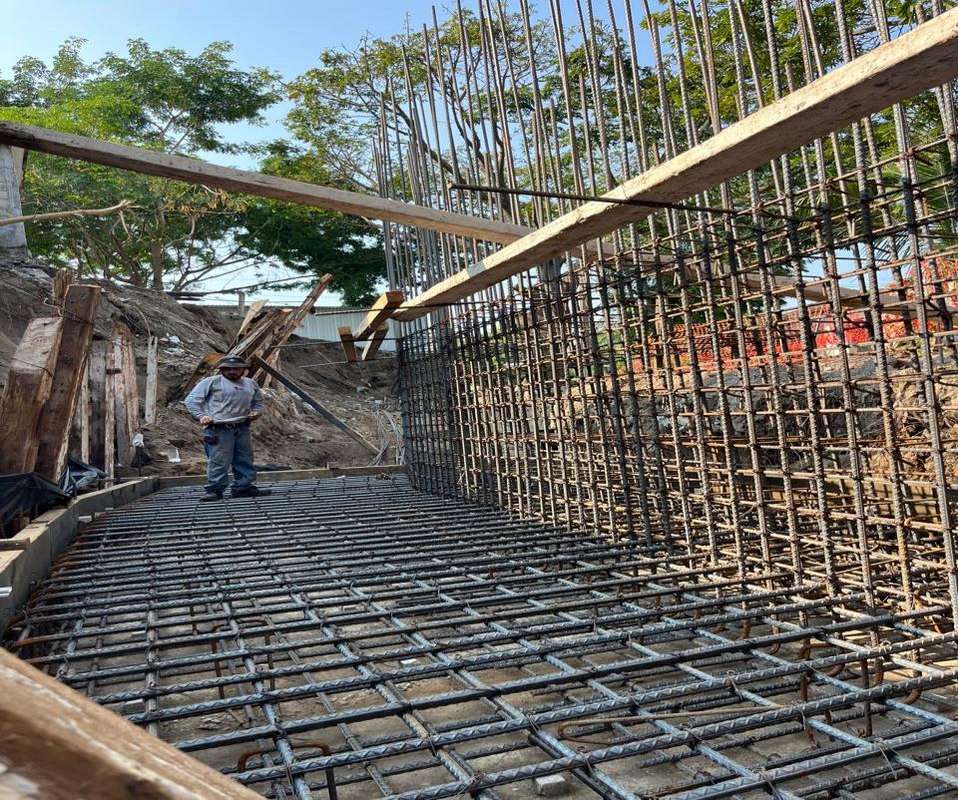

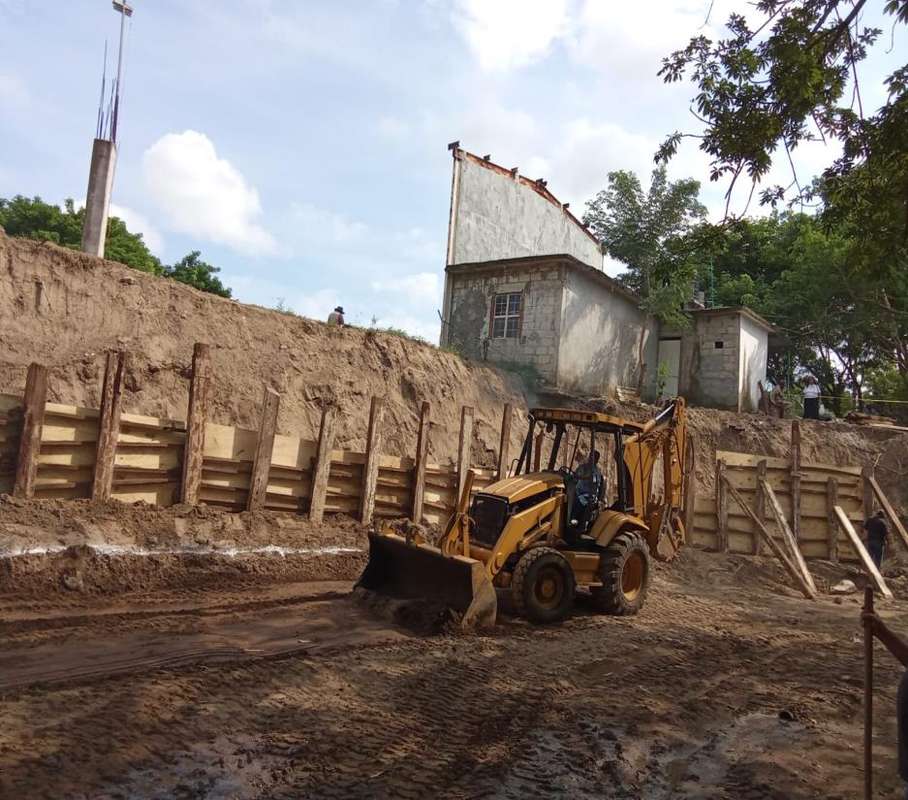

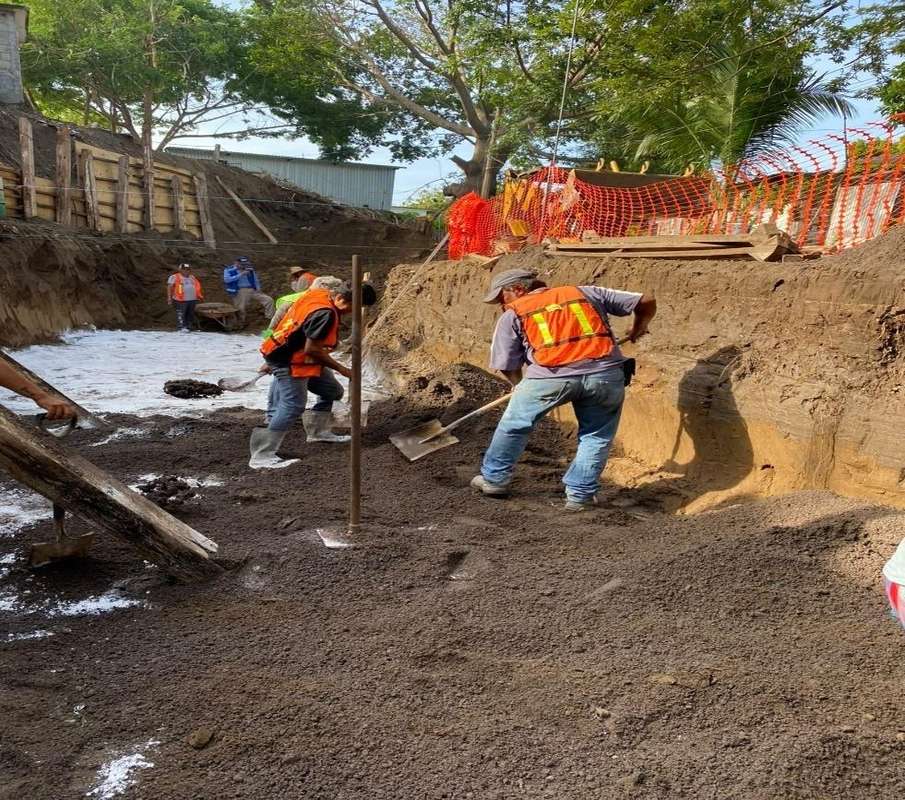

Muro de contenciónCon la limpieza del terreno comenzaron los trabajos del muro de contención: trazo, excavación y mejoramiento del suelo con balastro antes de armar el acero del muro. Las lluvias de temporada causaron daños que hubo que reparar.

Noviembre de 2024

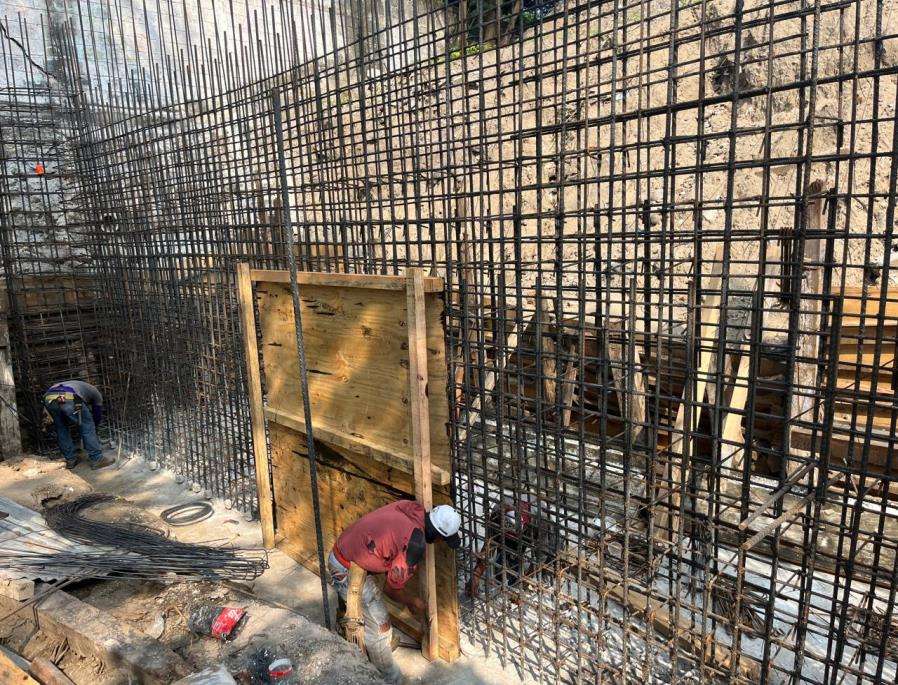

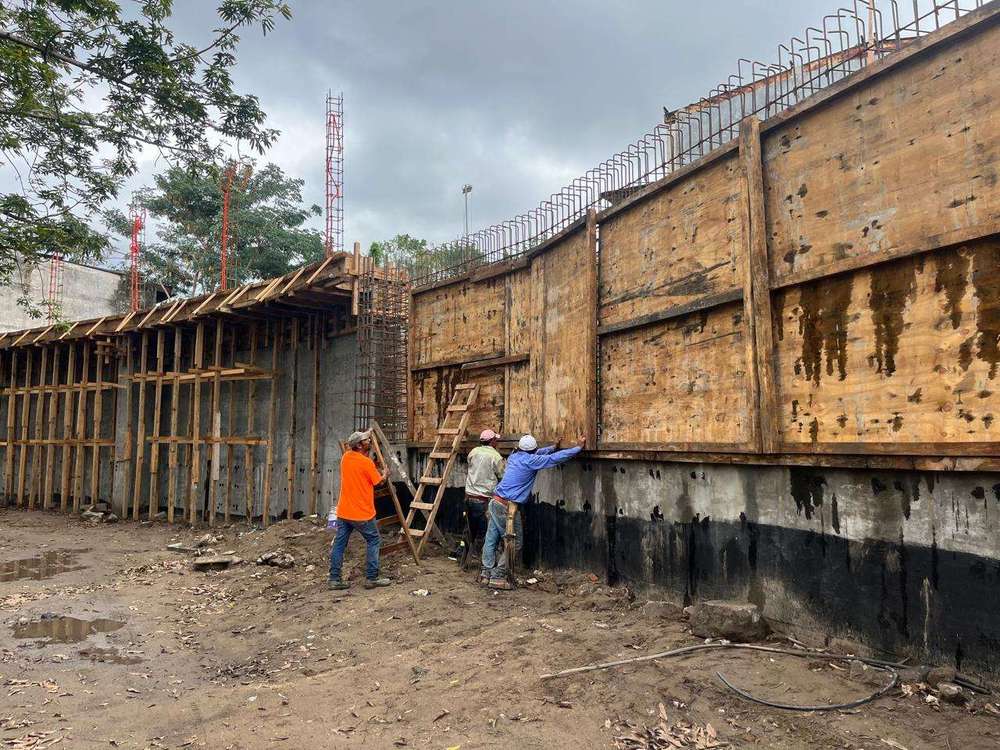

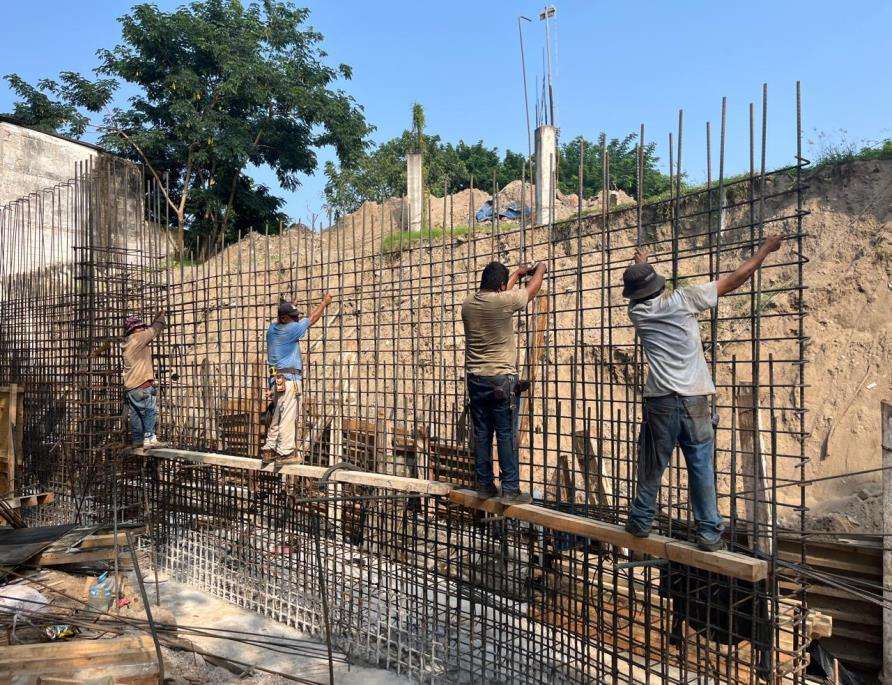

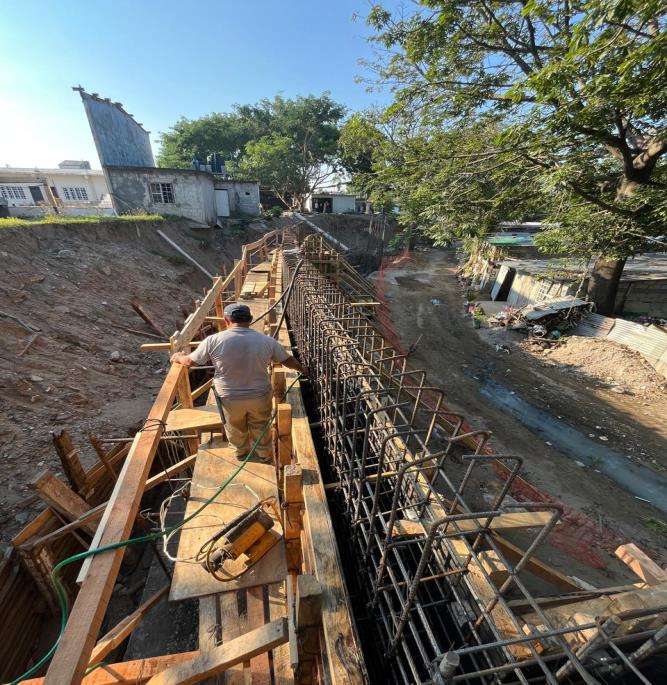

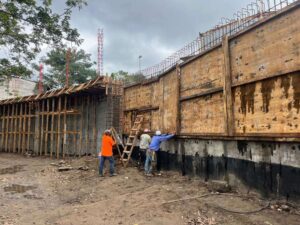

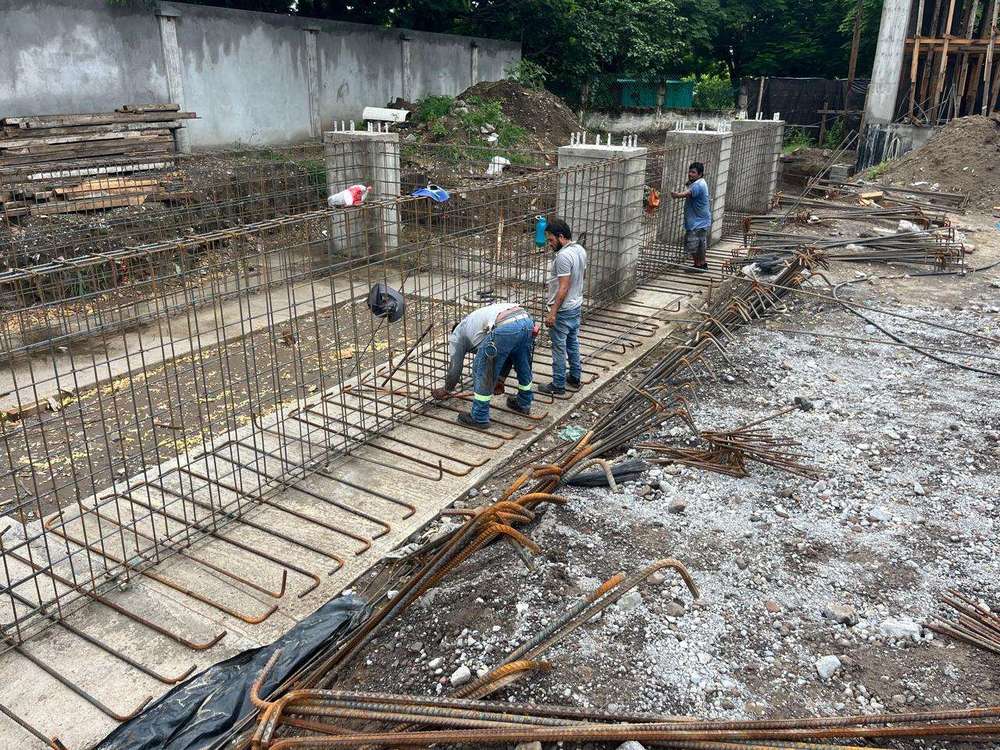

Muro de contenciónSe colaron la zapata y el muro de la sección 1 y la plantilla de la sección 2. También se hicieron trabajos especiales para proteger el árbol del terreno.

Diciembre de 2024

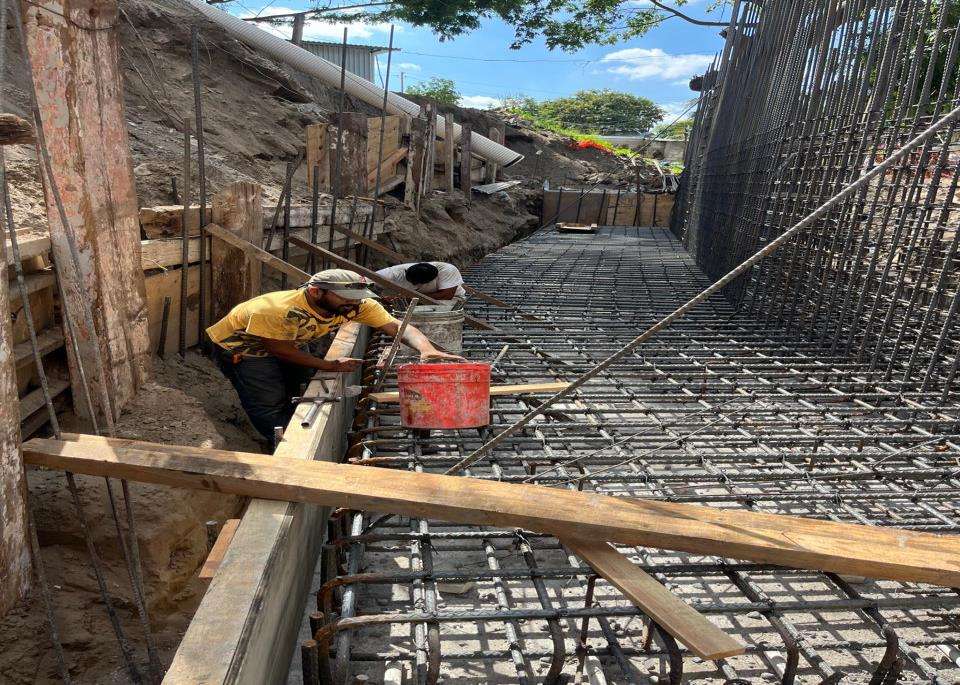

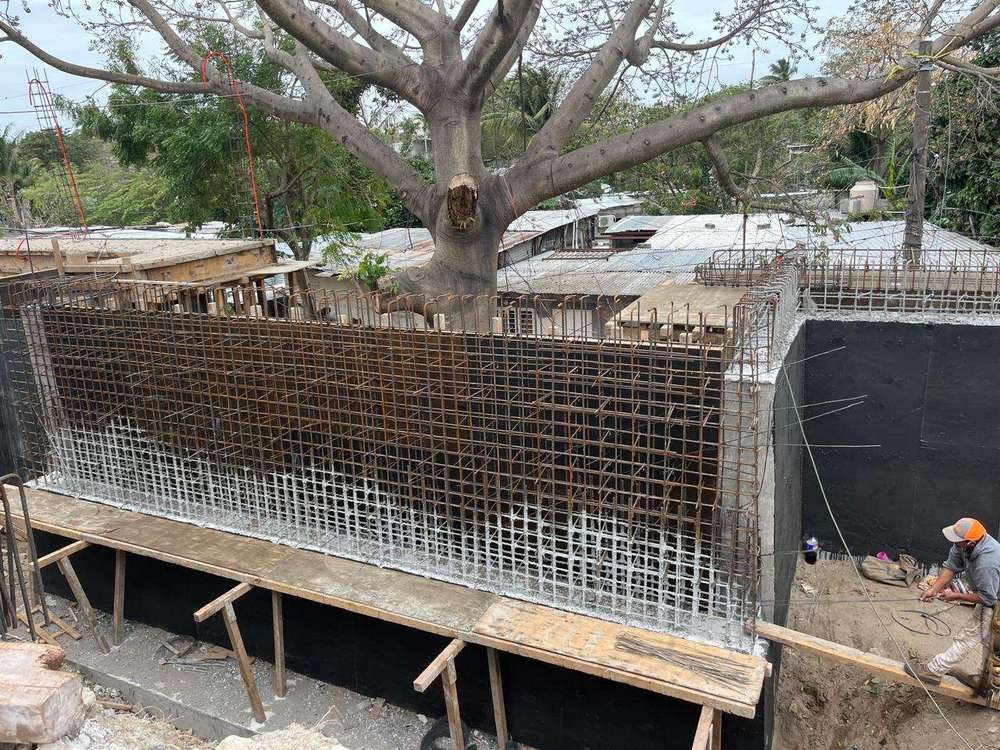

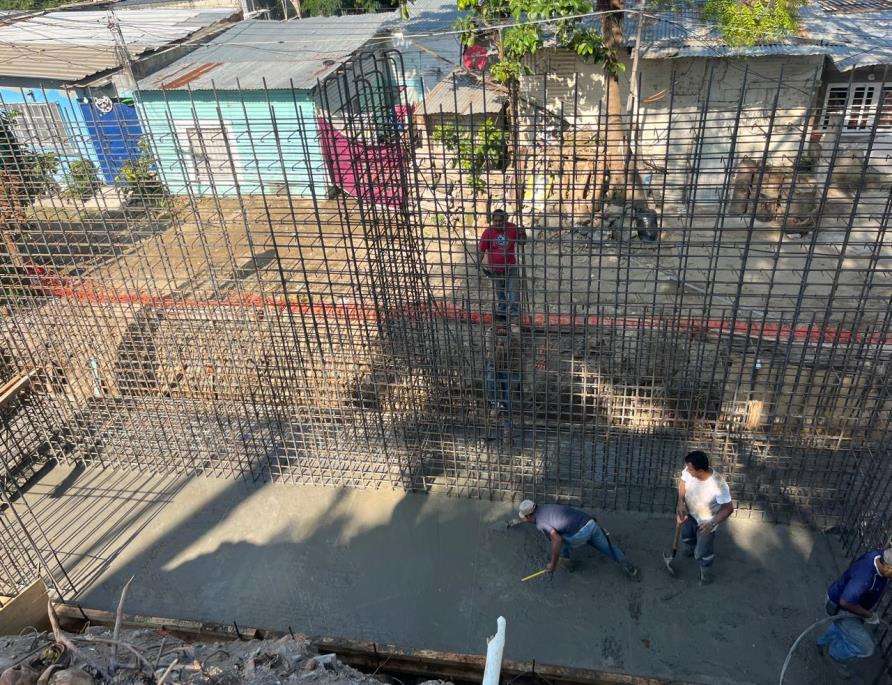

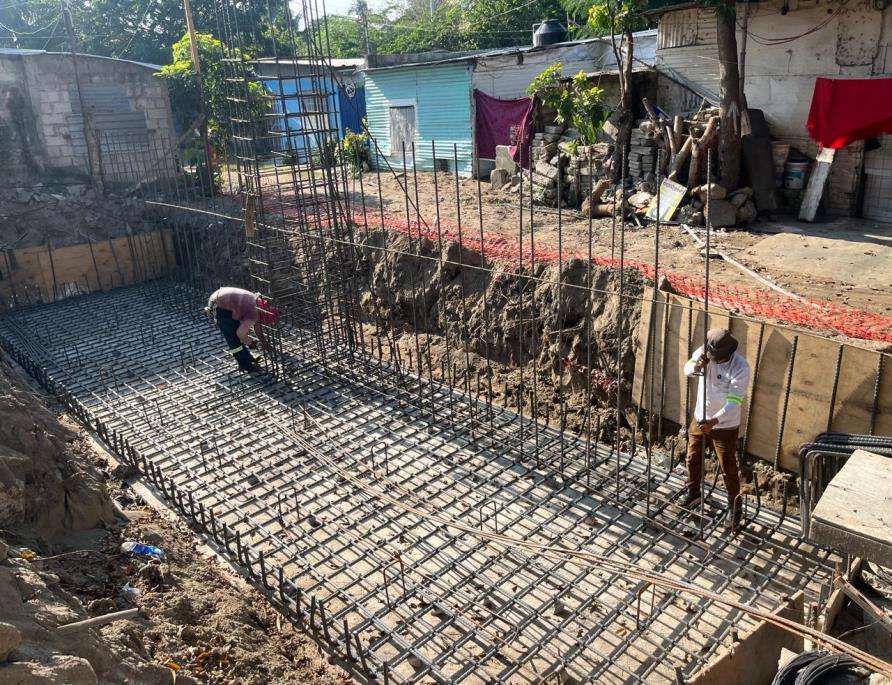

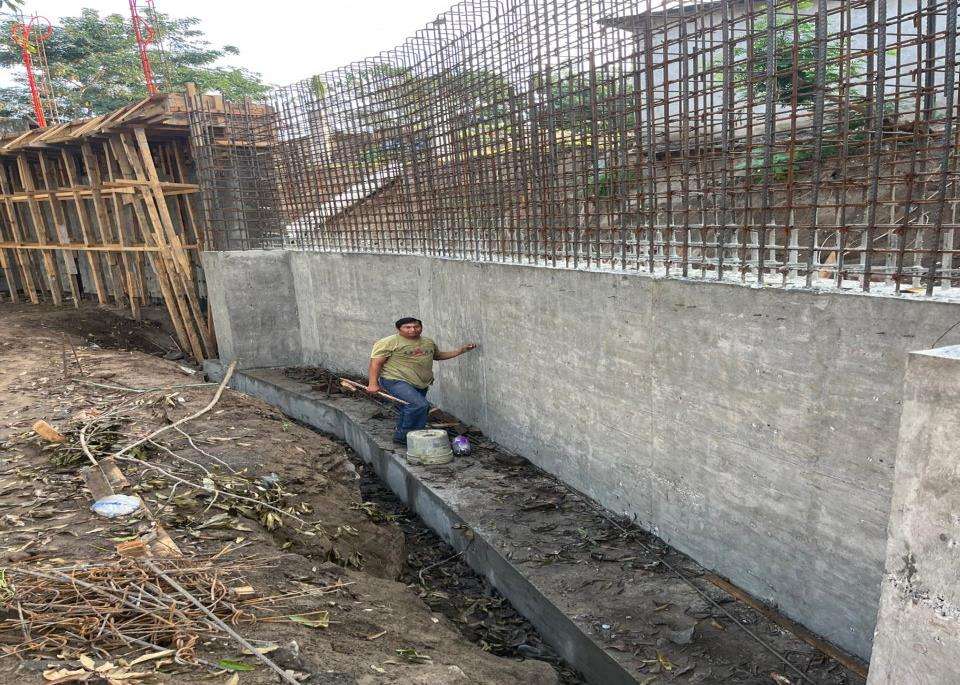

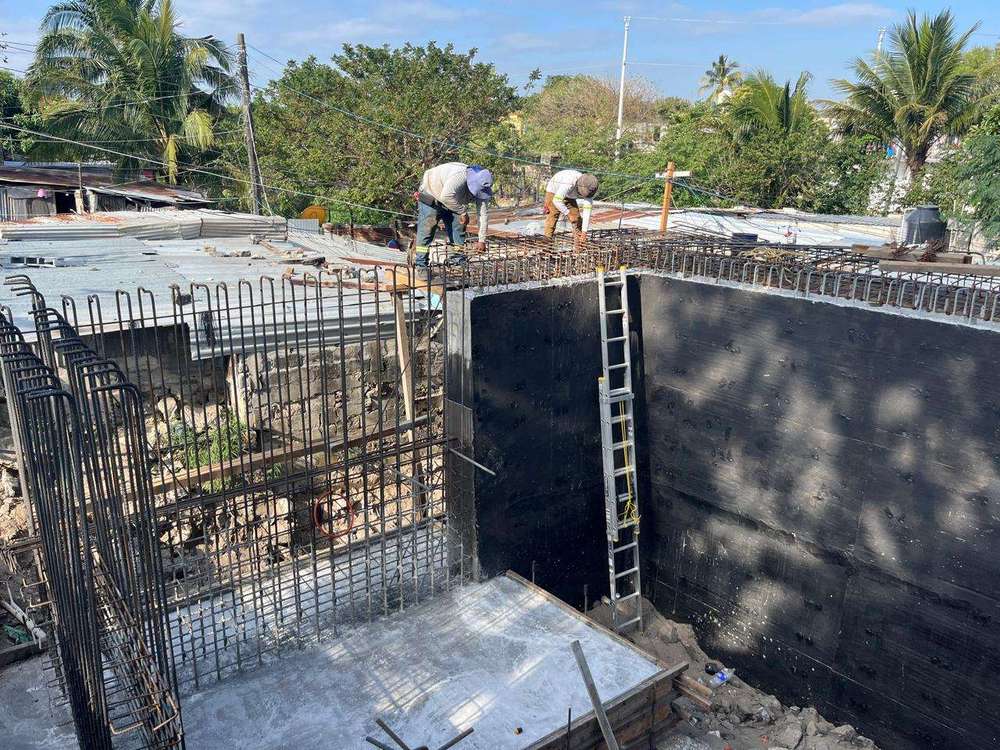

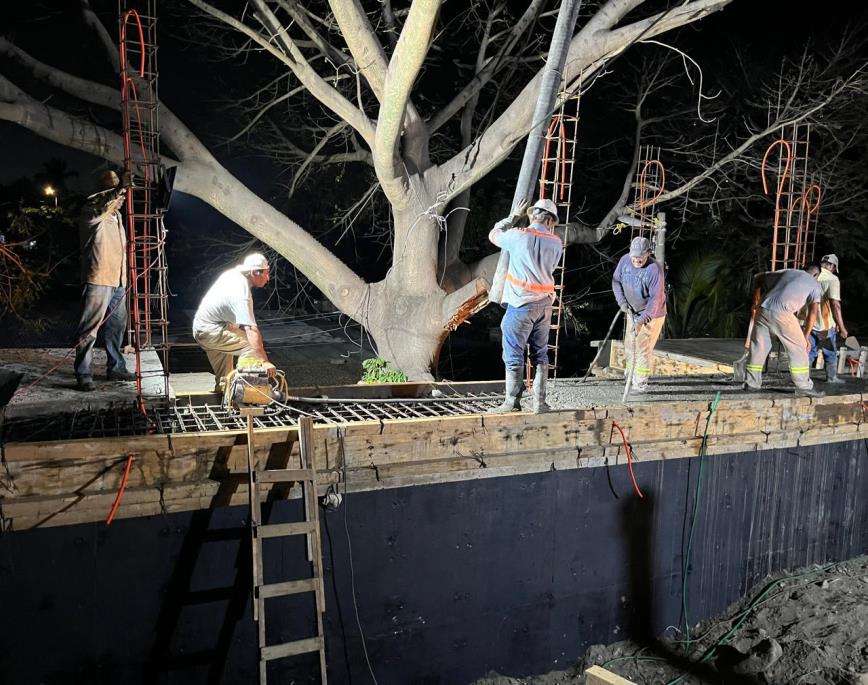

Muro de contenciónAvanzaron las secciones 2, 3 y 4: excavación, polietileno, cimbra y colado de zapatas y muros, además del volado de la sección 1. Al final se rellenó y compactó la excavación.

Enero de 2025

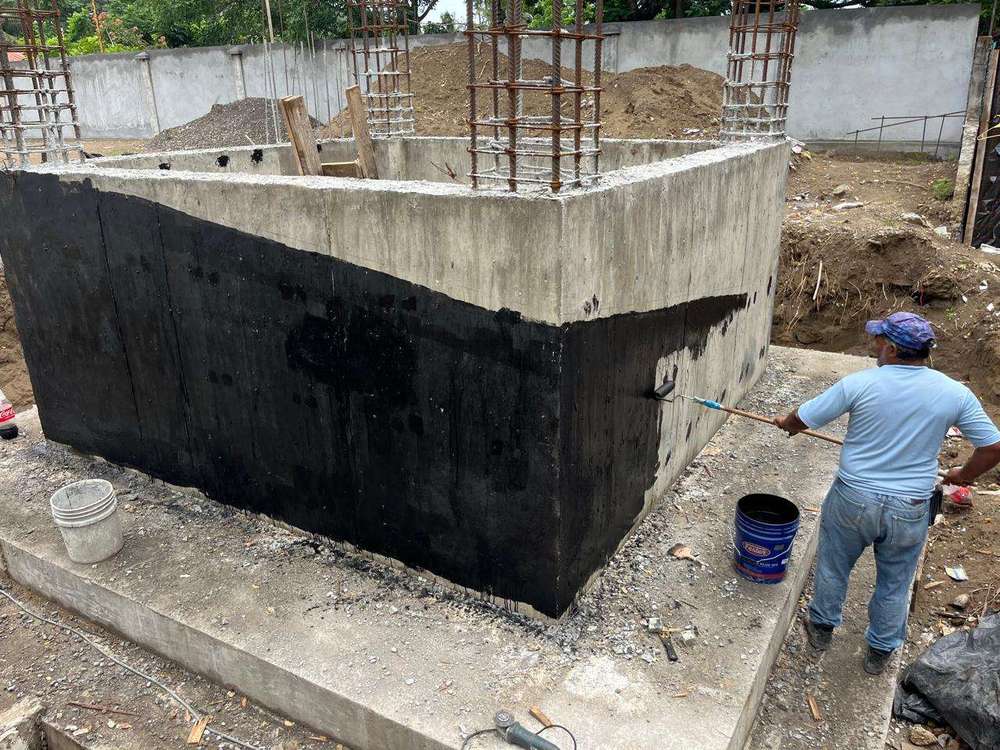

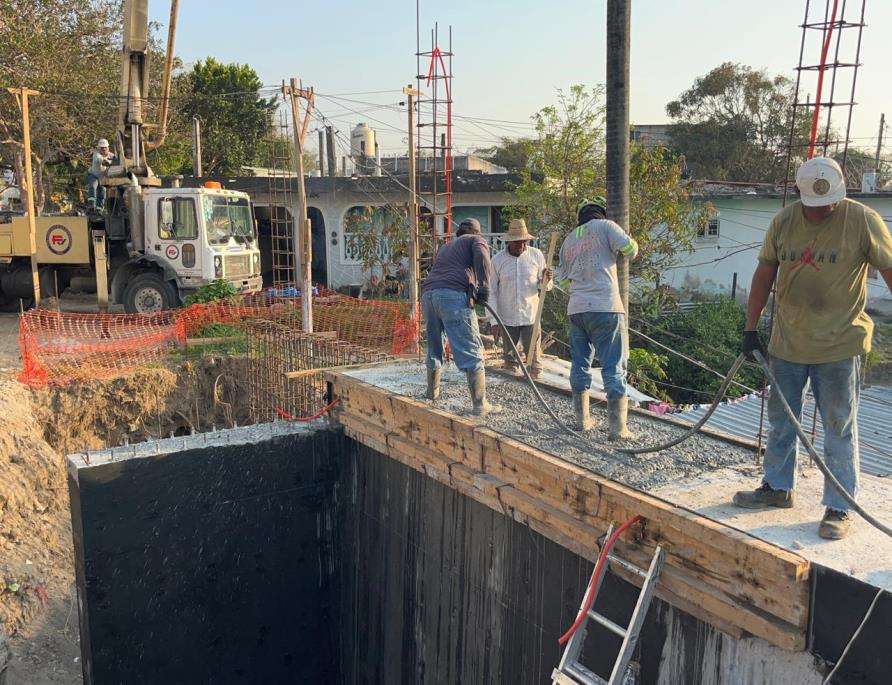

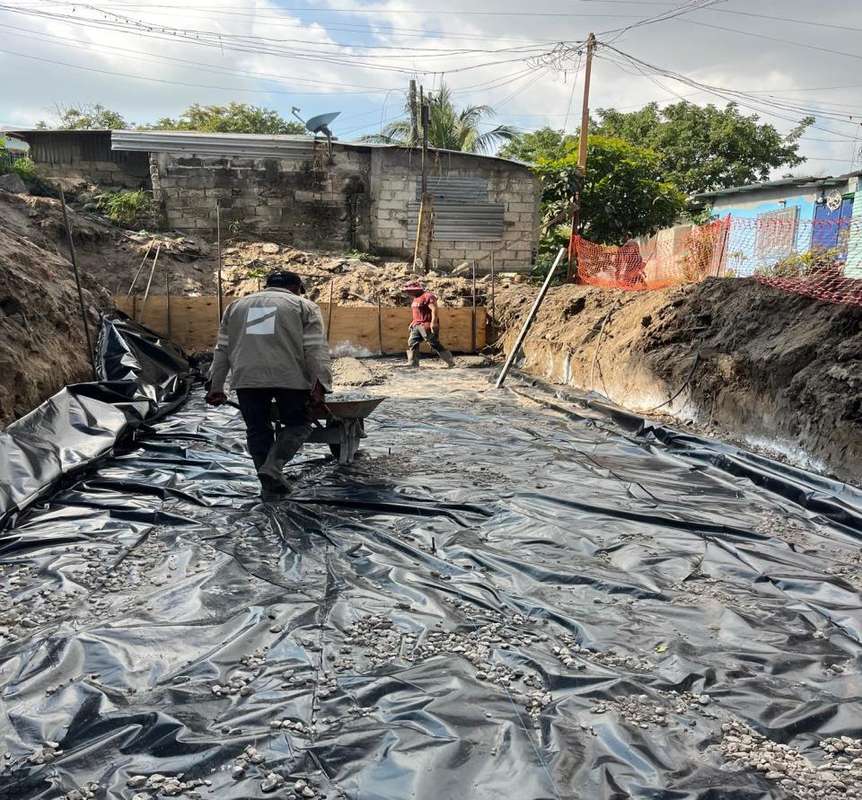

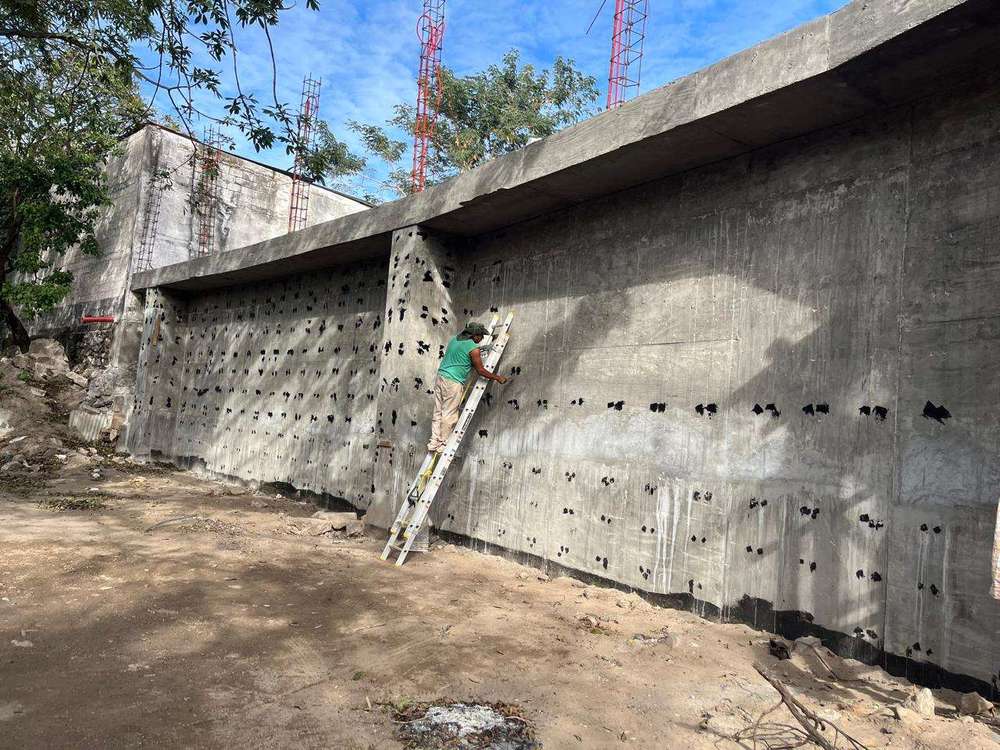

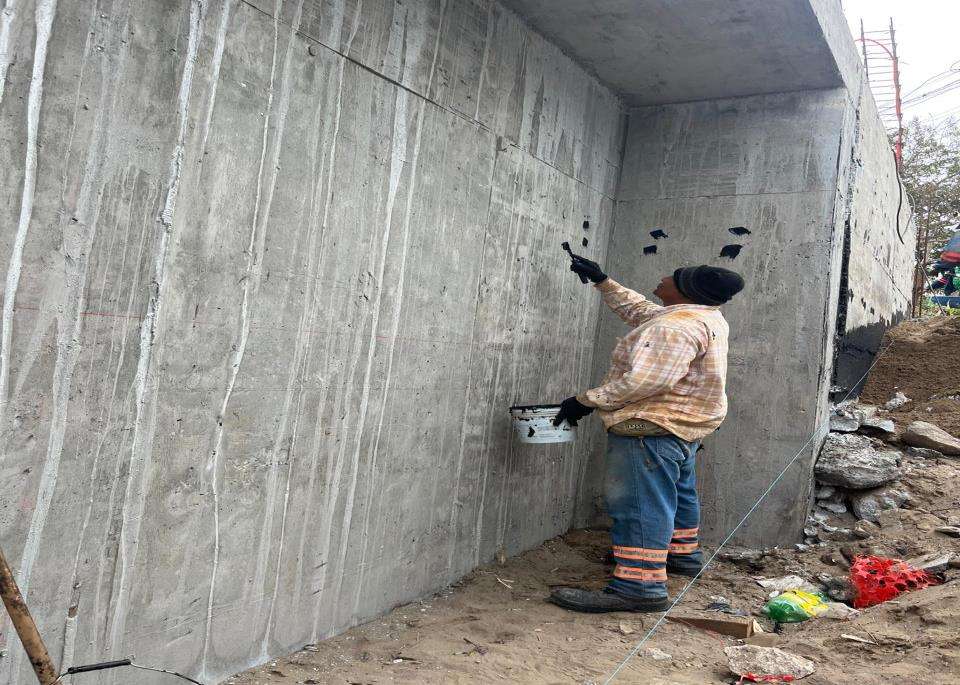

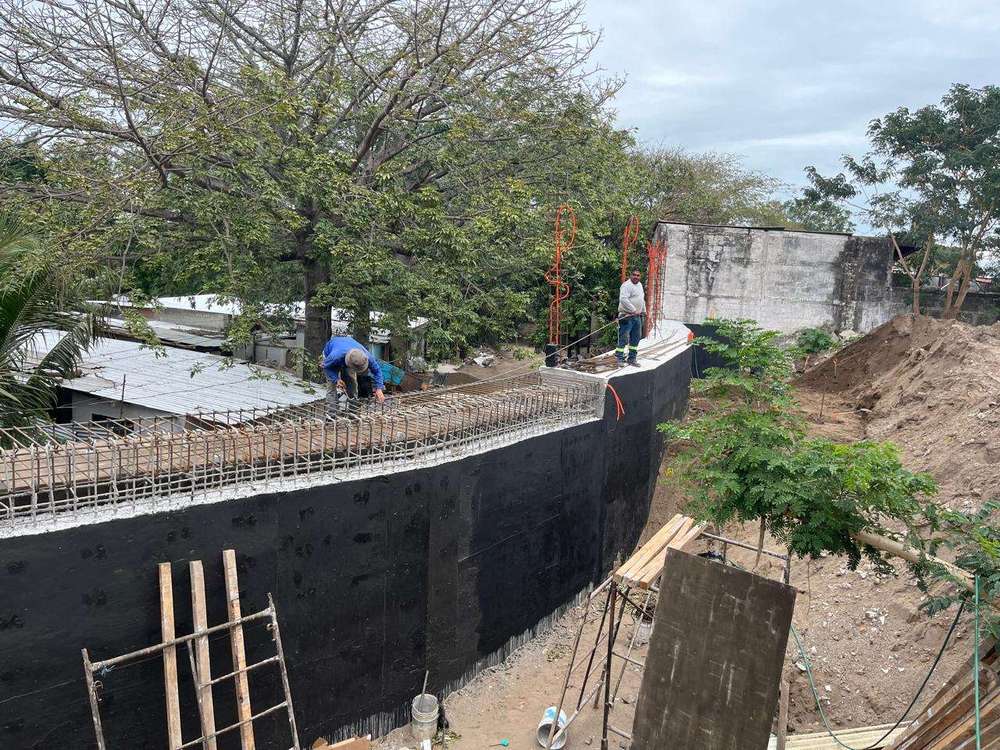

Muro de contenciónSe excavó la sección 5 y se colaron zapatas, muros y volados de las secciones 2 a 5. Se impermeabilizó el muro, se retiró material de la obra y se limpió el área del templo.

Febrero de 2025

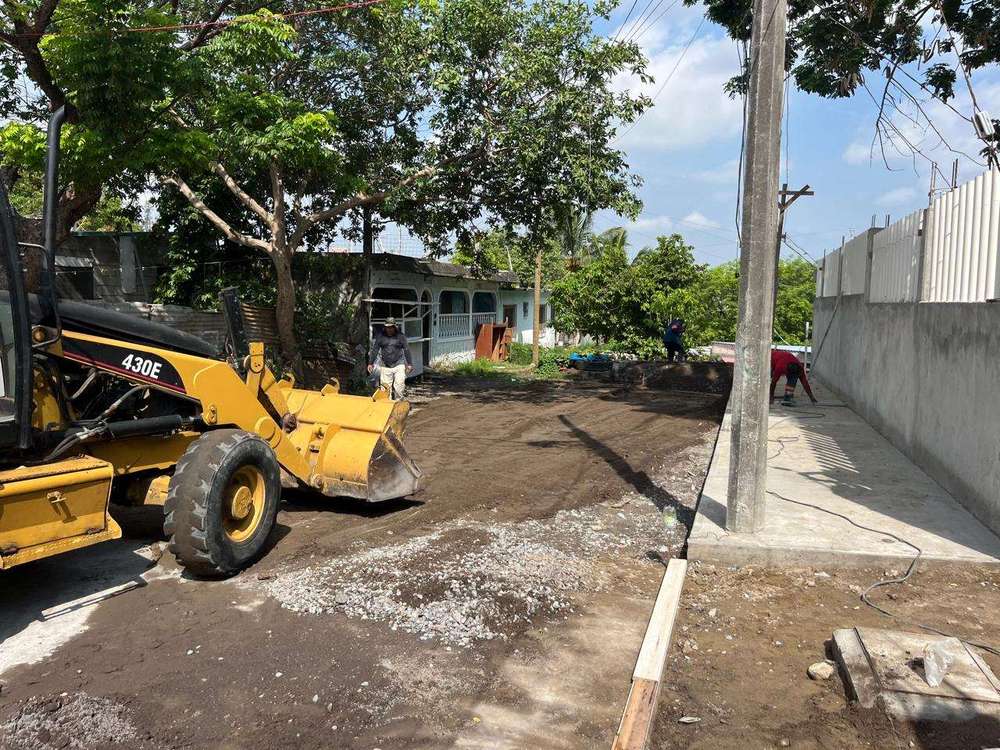

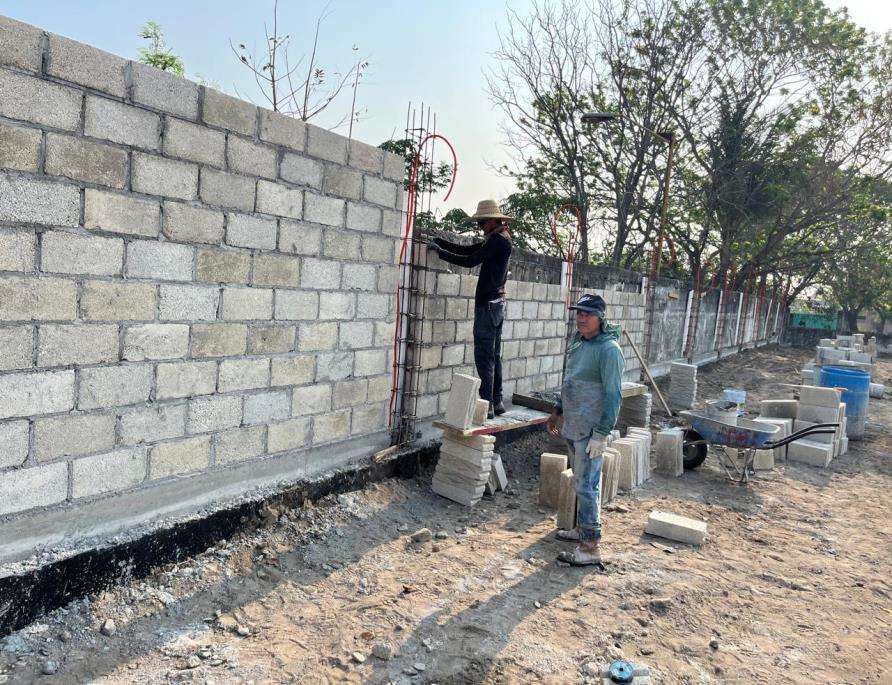

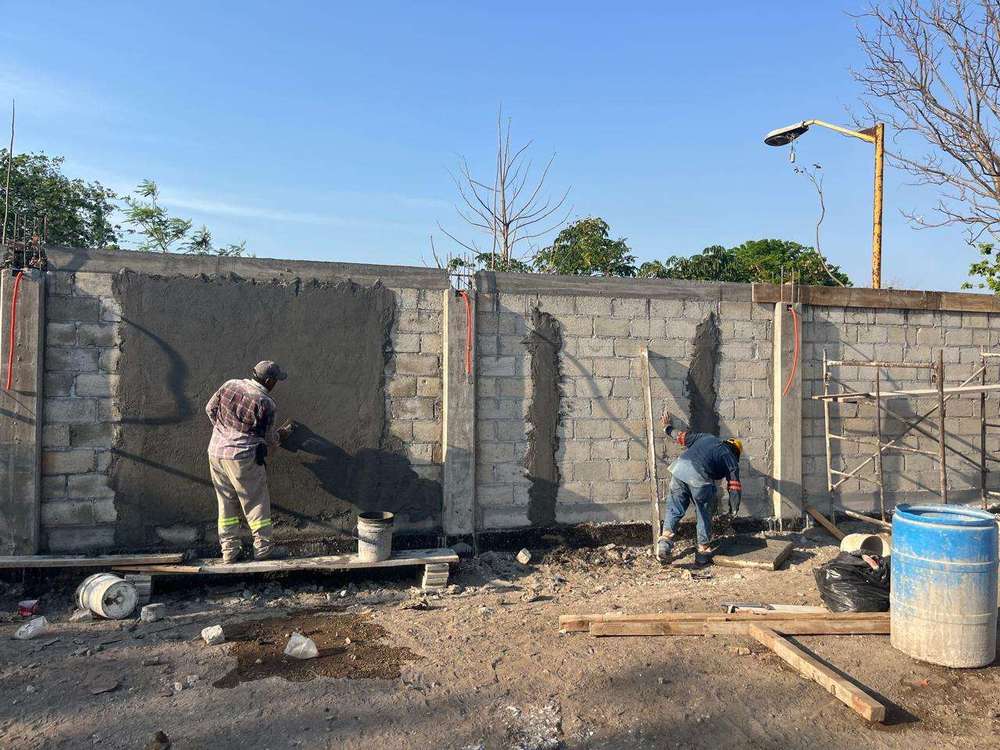

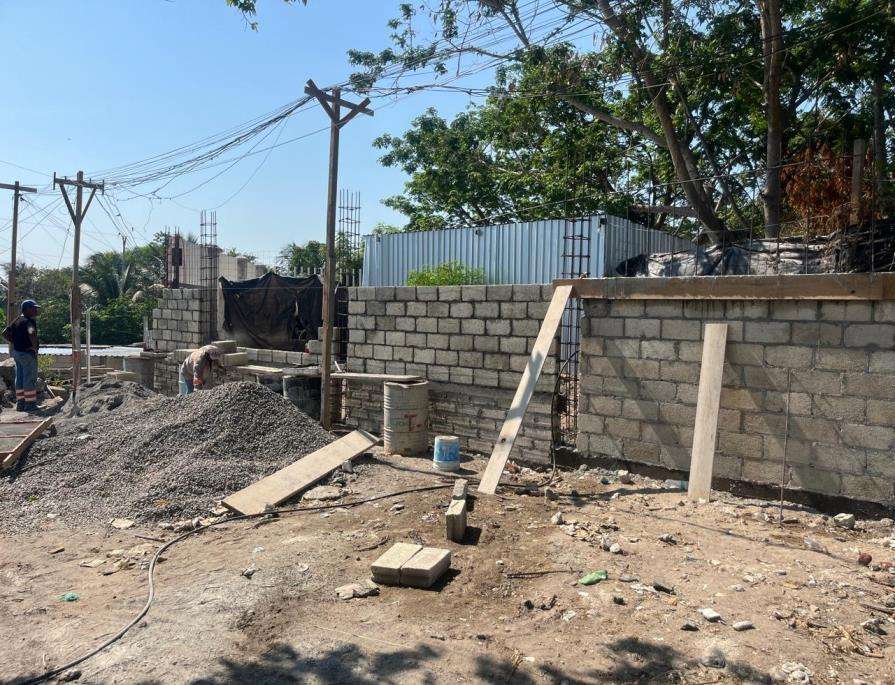

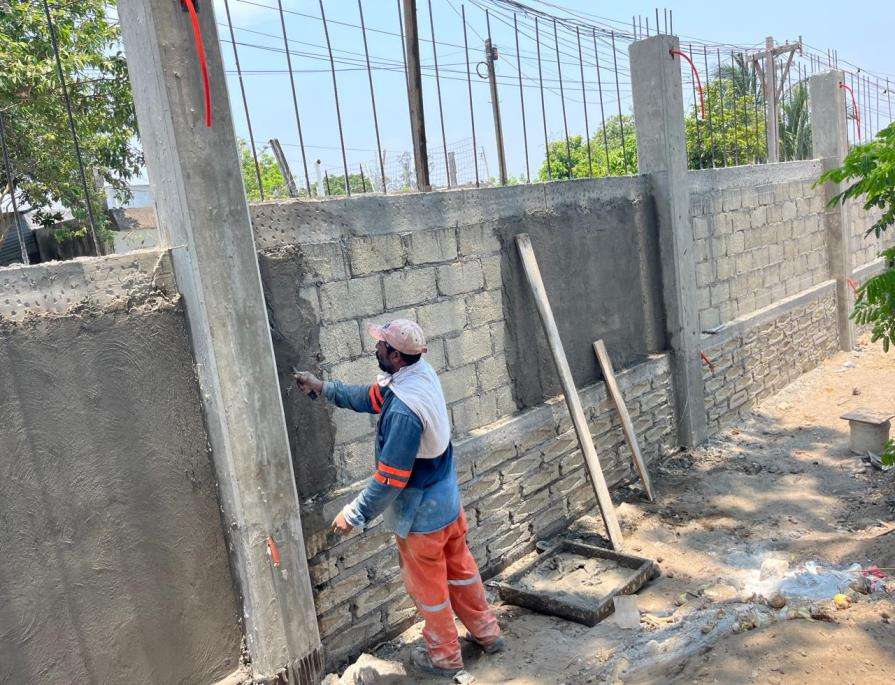

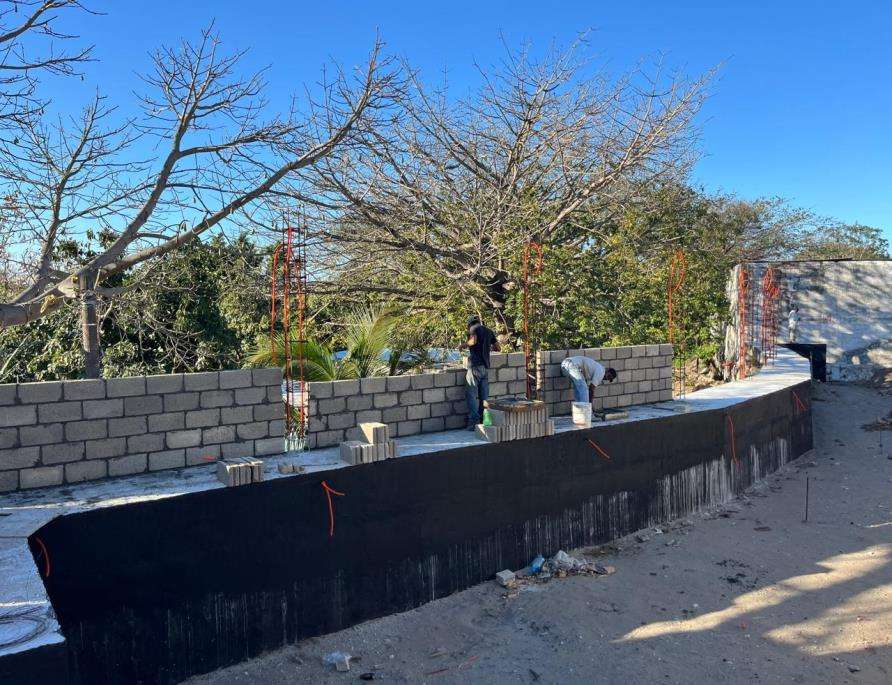

Muro de contenciónSe colaron el tramo 6 y los volados pendientes, se impermeabilizó y se hizo el canal para el agua de lluvia. Al mismo tiempo arrancaron las bardas perimetrales con mampostería de piedra y muros de block.

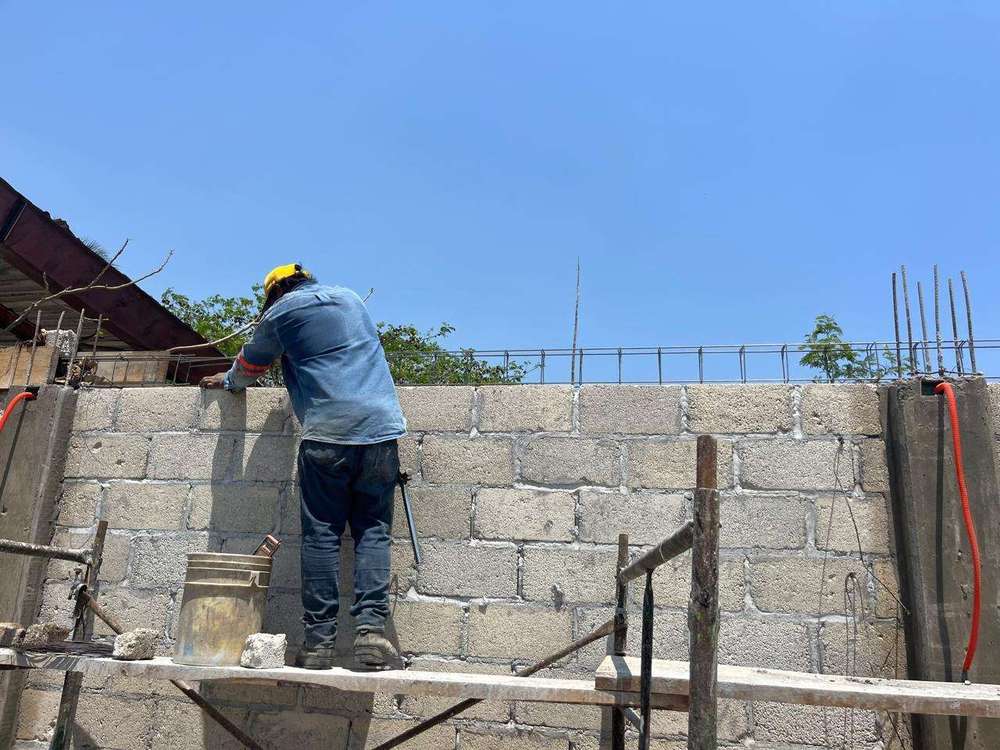

Marzo de 2025

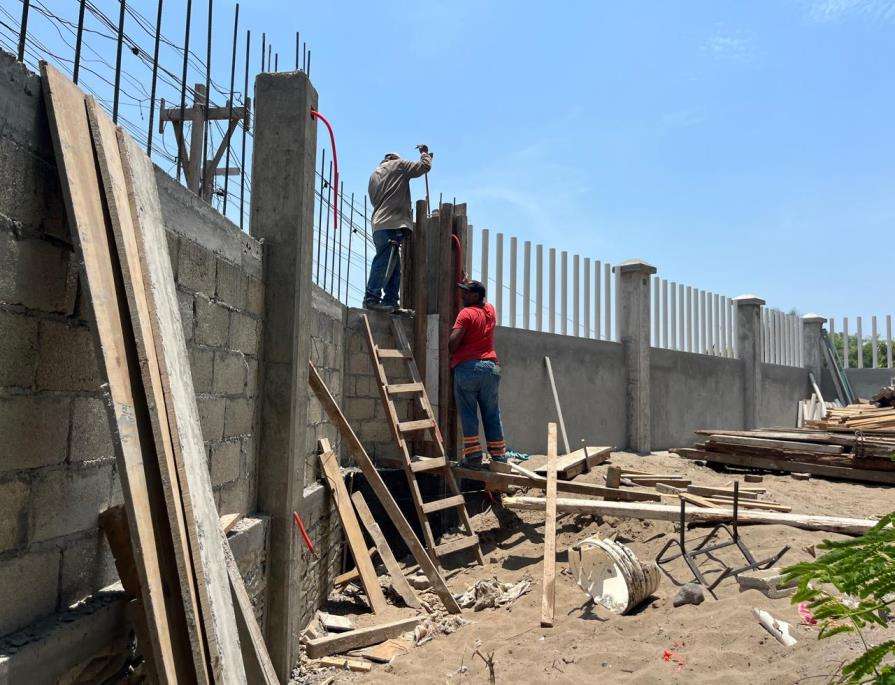

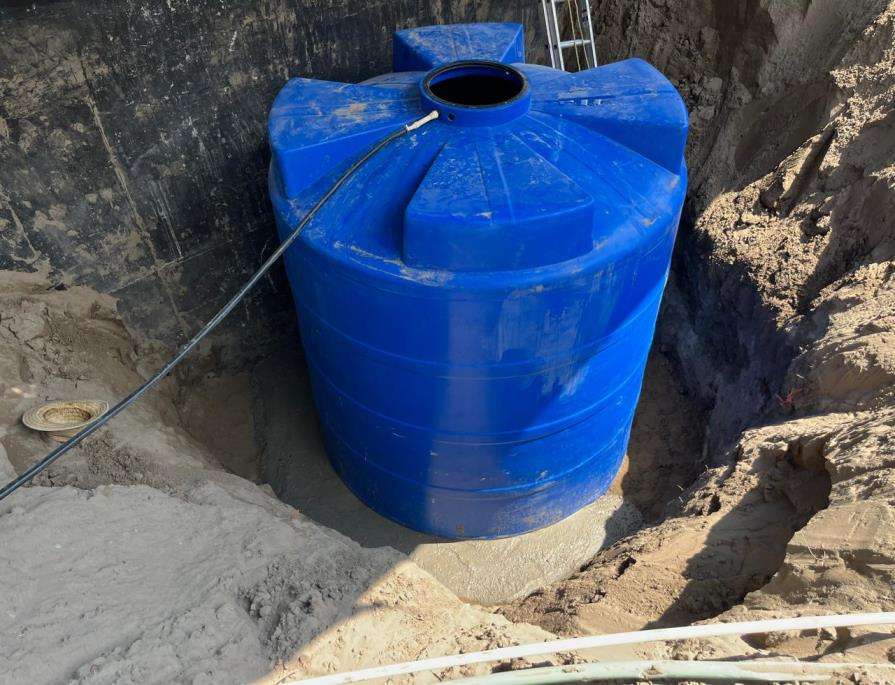

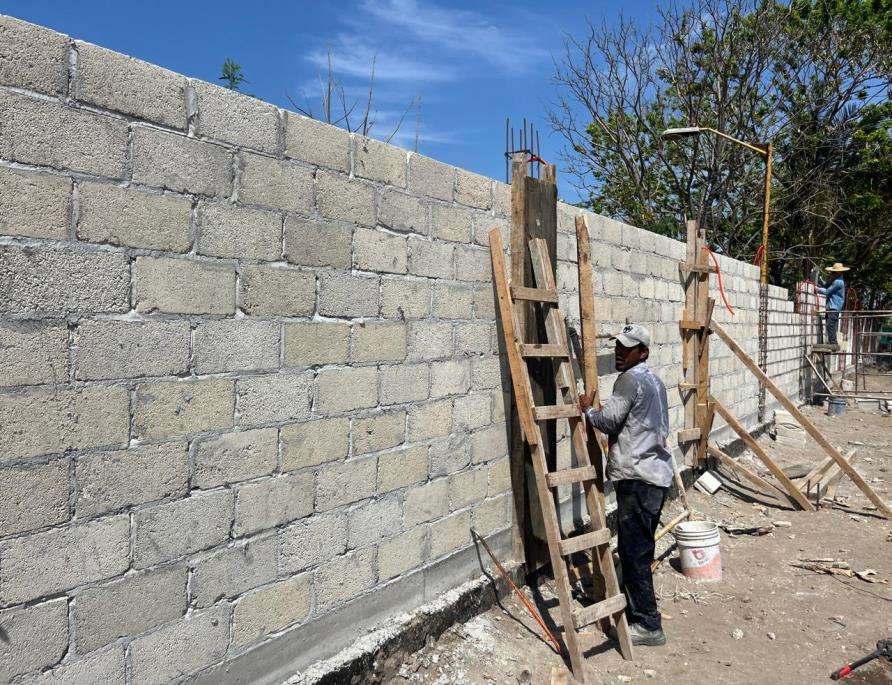

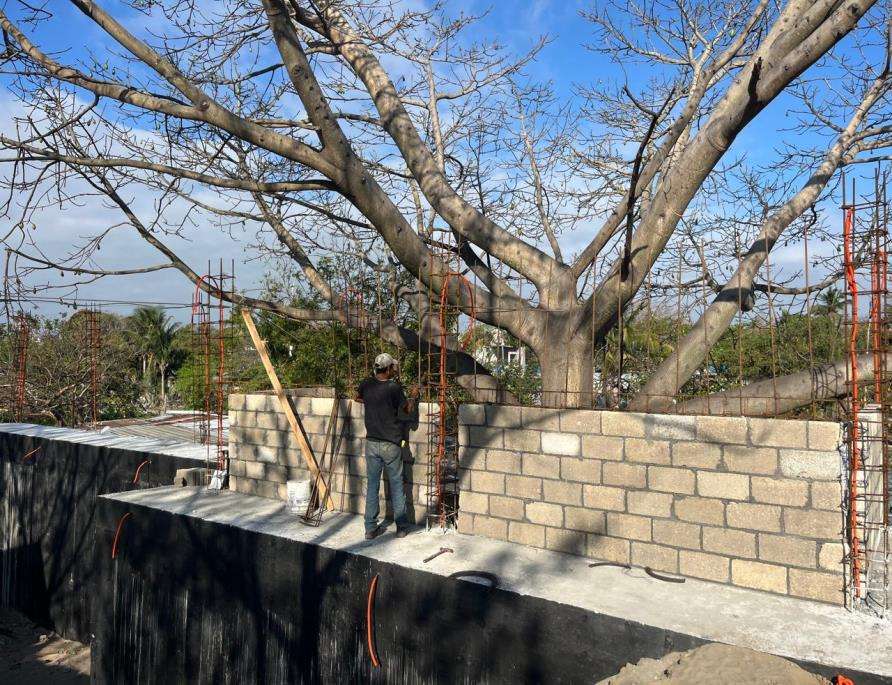

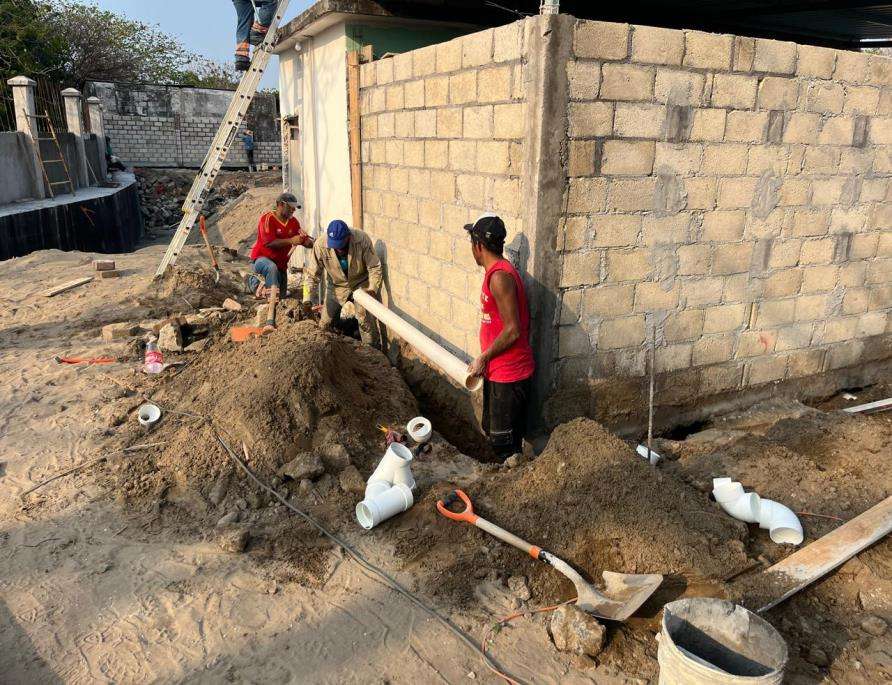

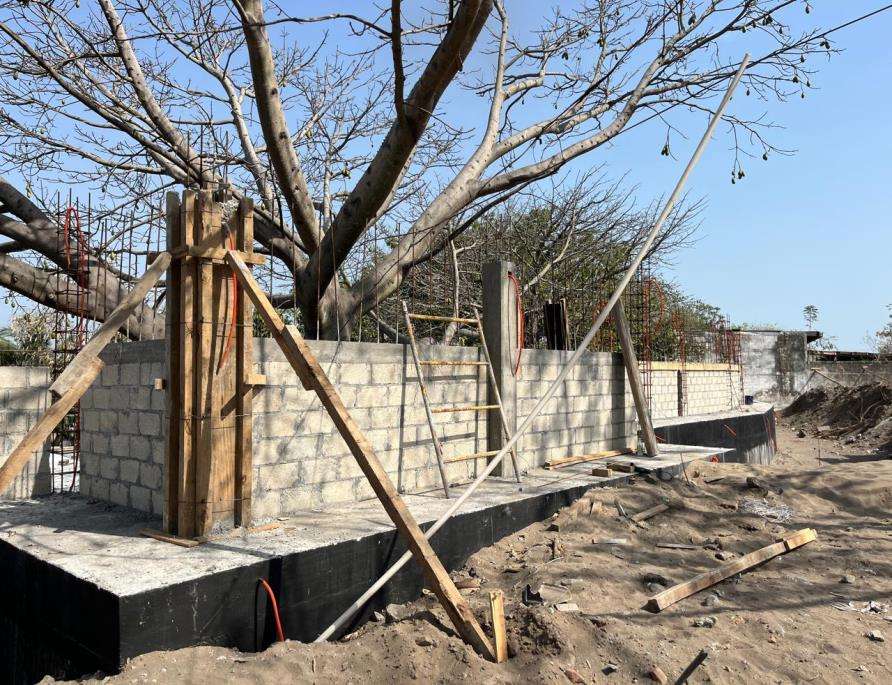

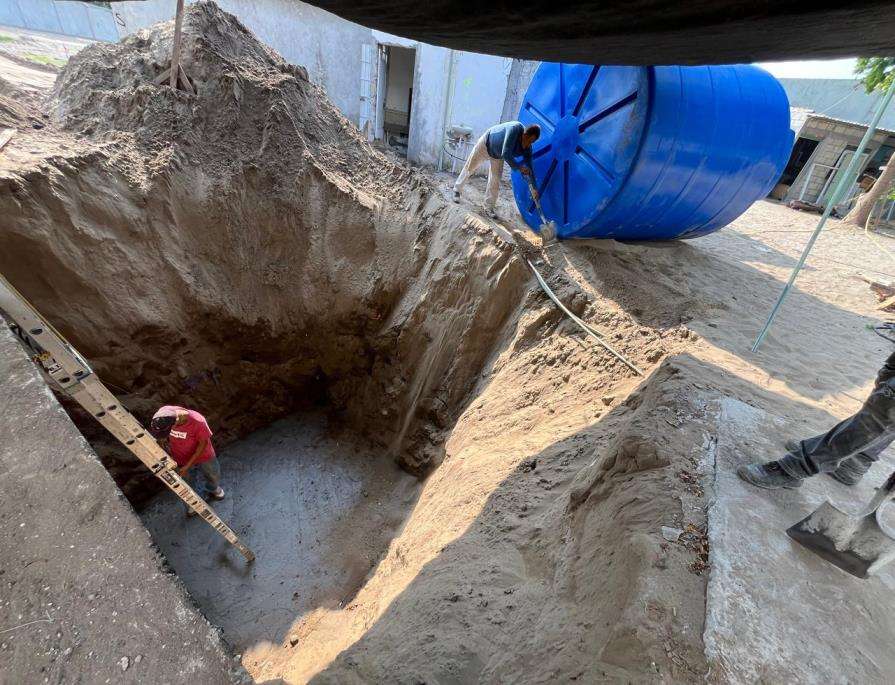

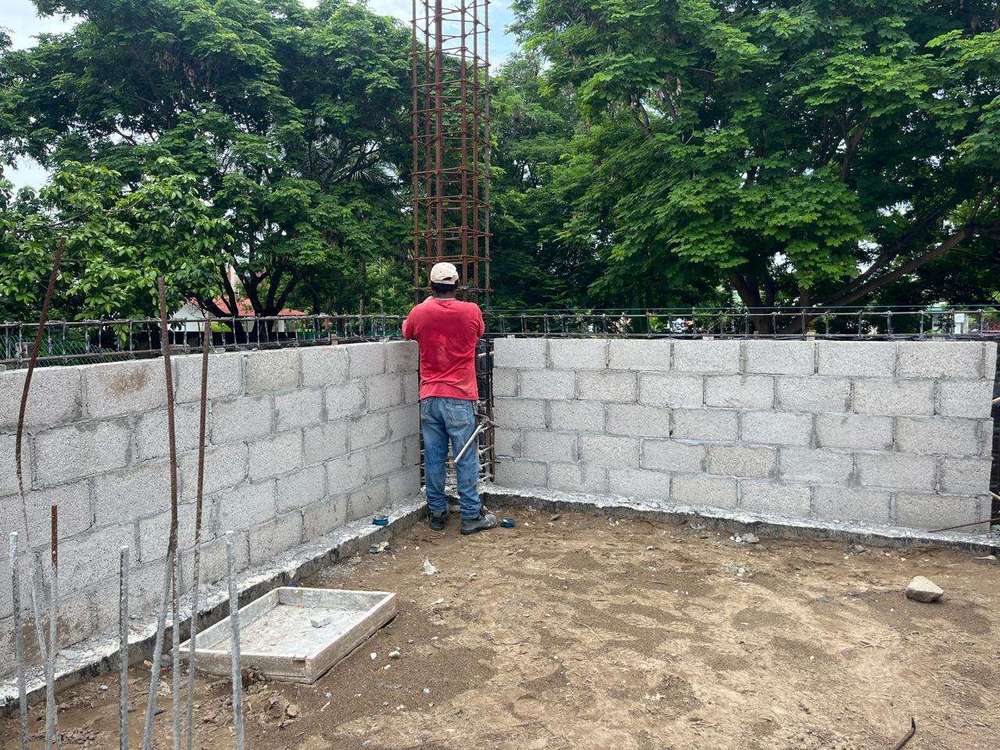

Bardas perimetrales, cisterna y bañosSe levantaron la barda del fondo y la barda lateral derecha con castillos, cadenas y aplanado. También se colocó la cisterna y comenzó la instalación hidráulica y sanitaria de los baños.

Abril de 2025

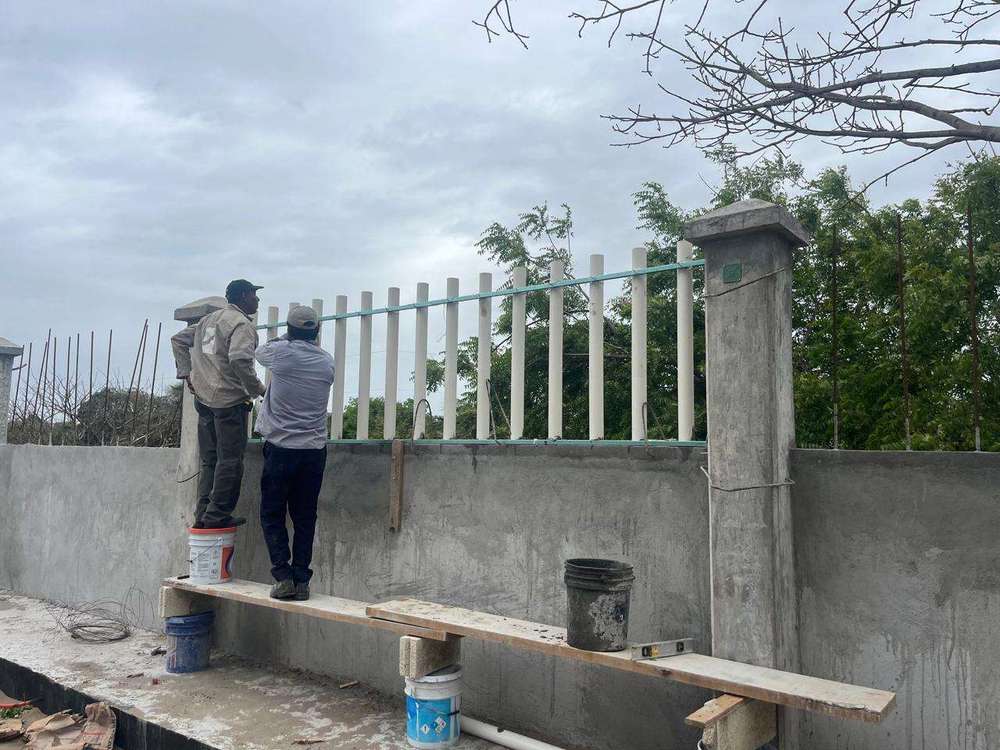

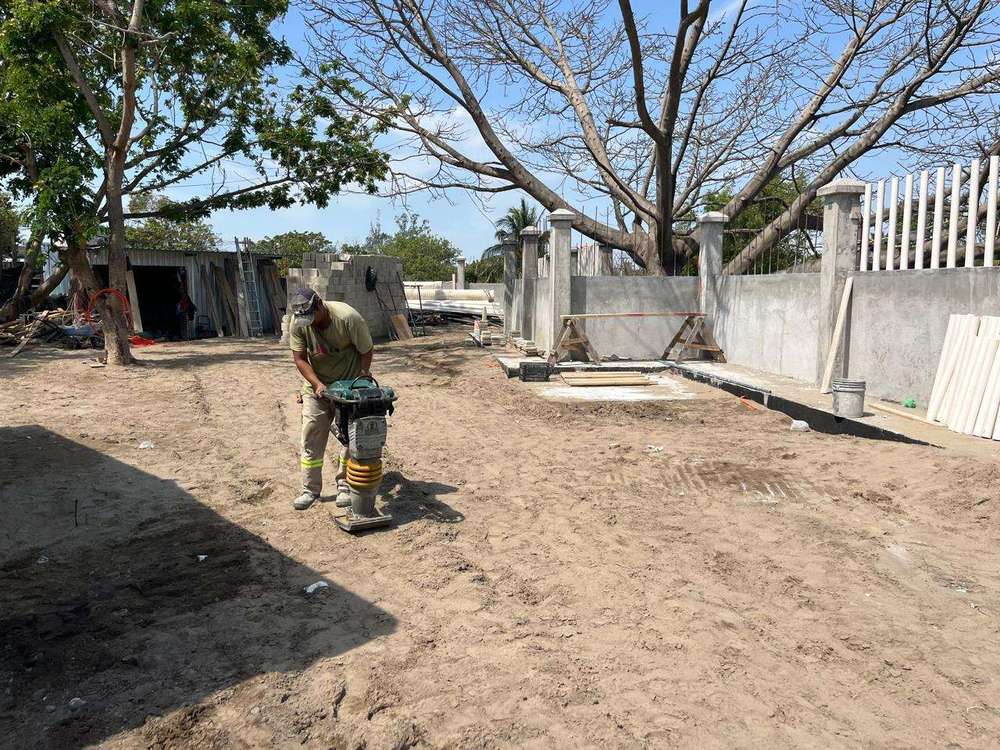

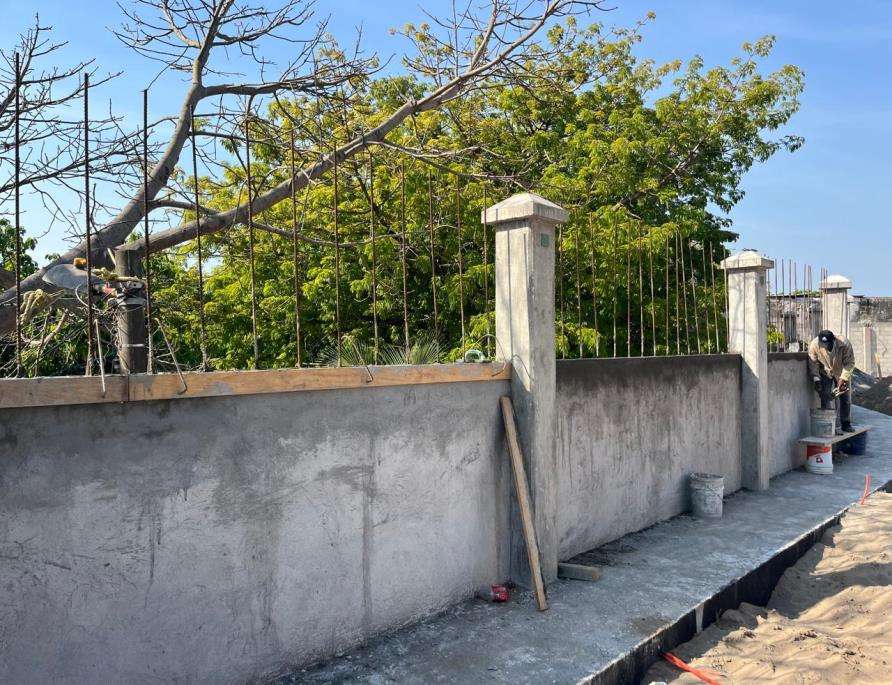

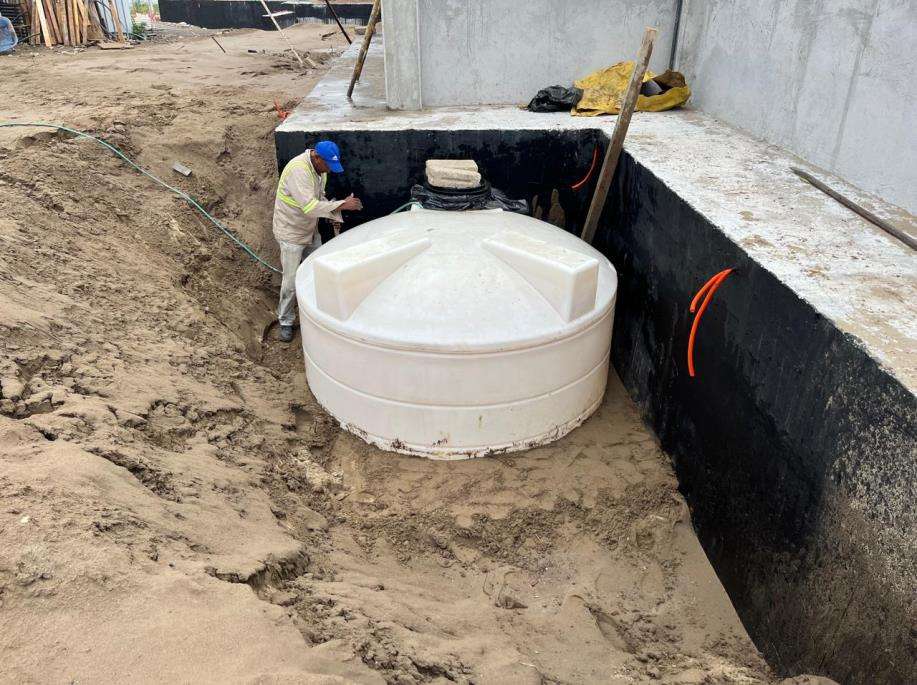

Bardas perimetrales, cisterna y bañosContinuaron los muros, capiteles y aplanados, y se colocaron los tubos del barandal. El terreno se limpió, rellenó y compactó con ayuda de pipas de agua, y se hizo la tapa de la cisterna.

Mayo de 2025
Bardas perimetrales, cisterna y bañosSe cerraron las bardas con zapata corrida, muros, cadenas, columnas y aplanados. Se excavó y colocó una nueva cisterna y se hizo la excavación para la cimentación del campanario.

Junio de 2025

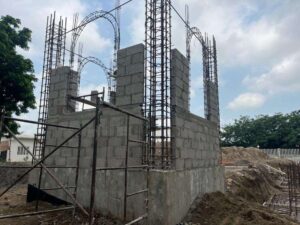

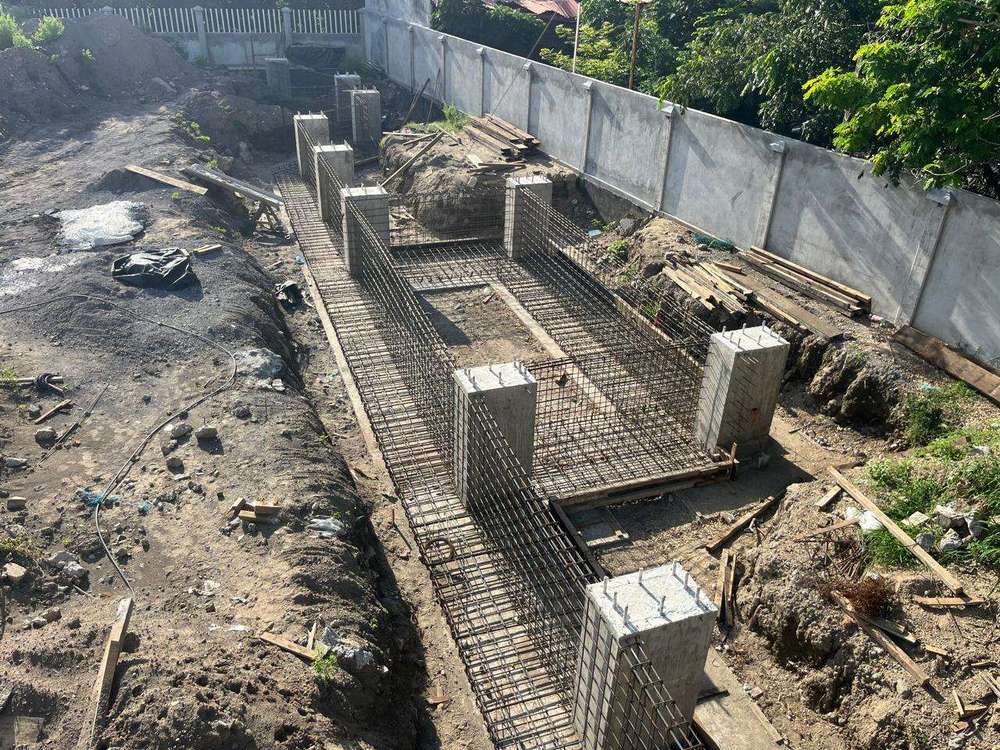

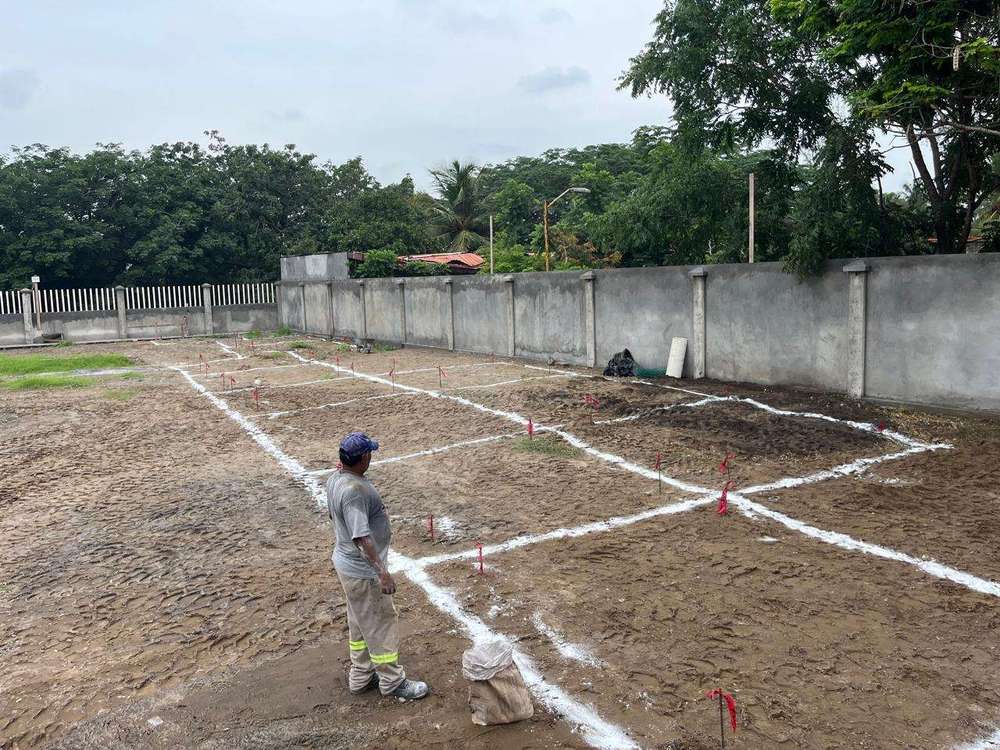

Campanario y cimentación del temploSe terminaron banquetas, capiteles y el canal de aguas pluviales. En el templo se trazó y coló la cimentación del campanario —zapatas, columnas y muros— y se trazó la cimentación del nuevo templo.

Julio de 2025

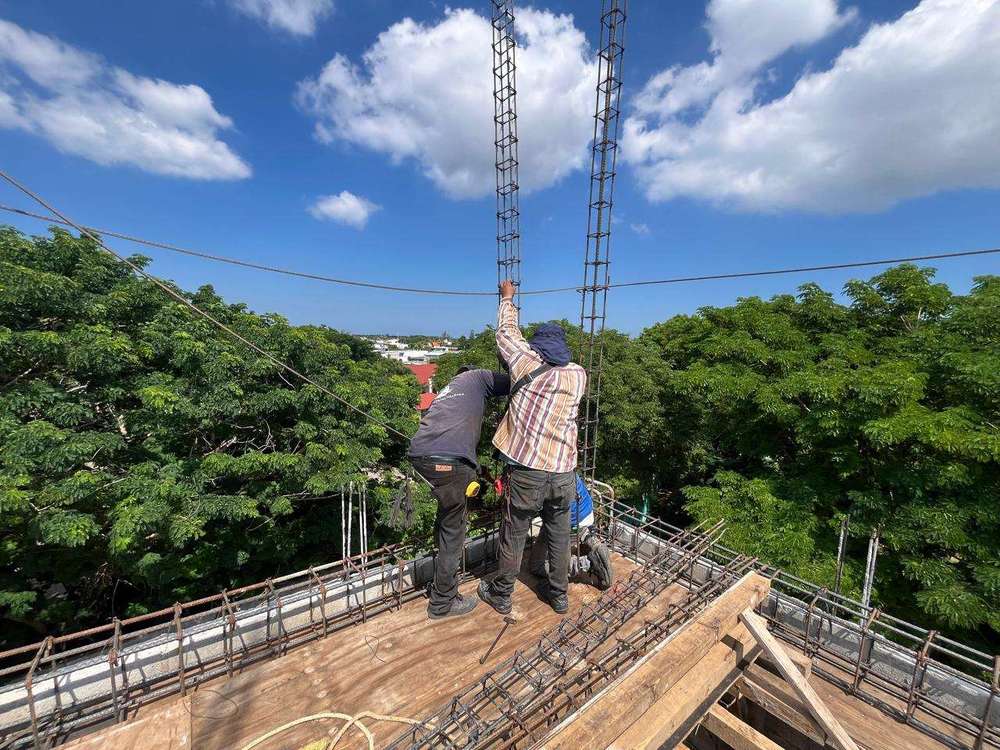

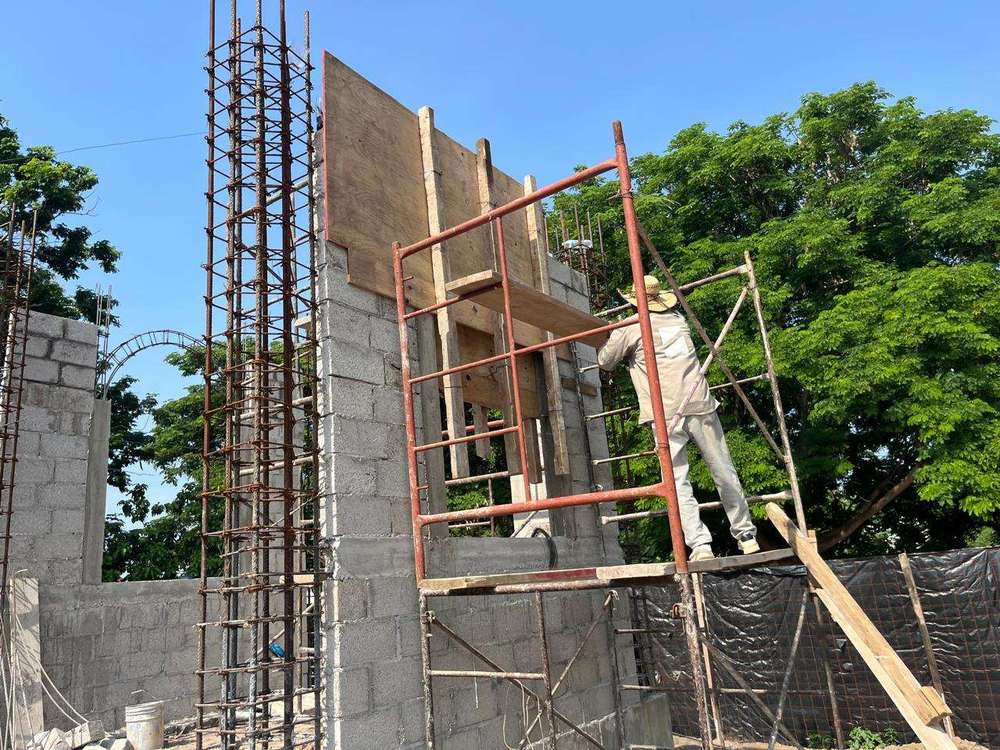

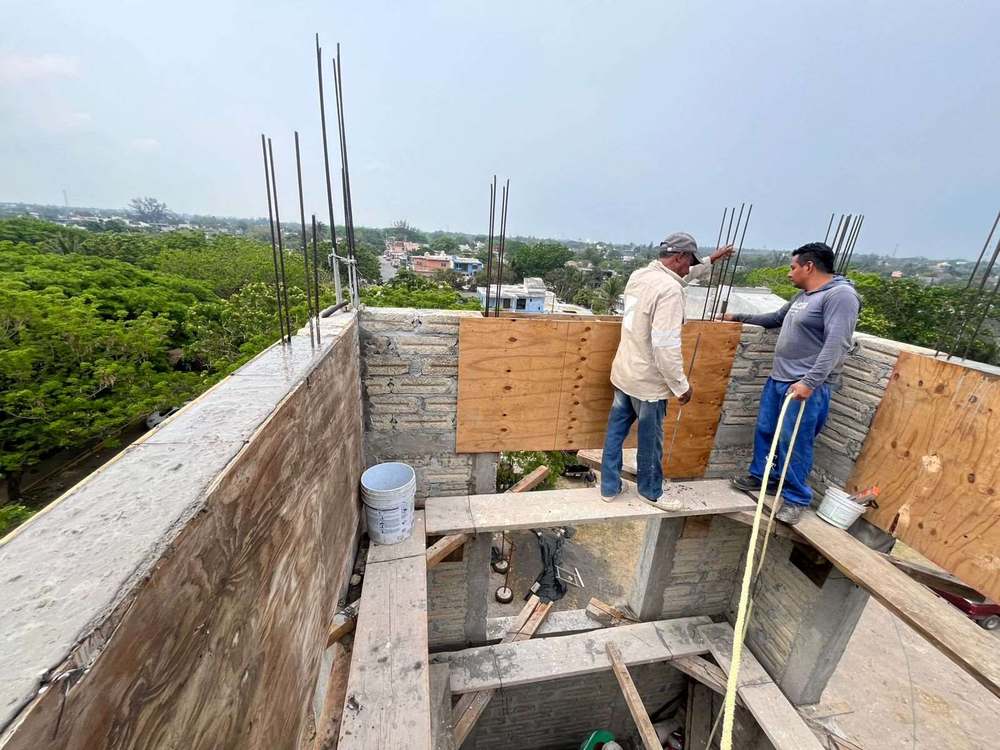

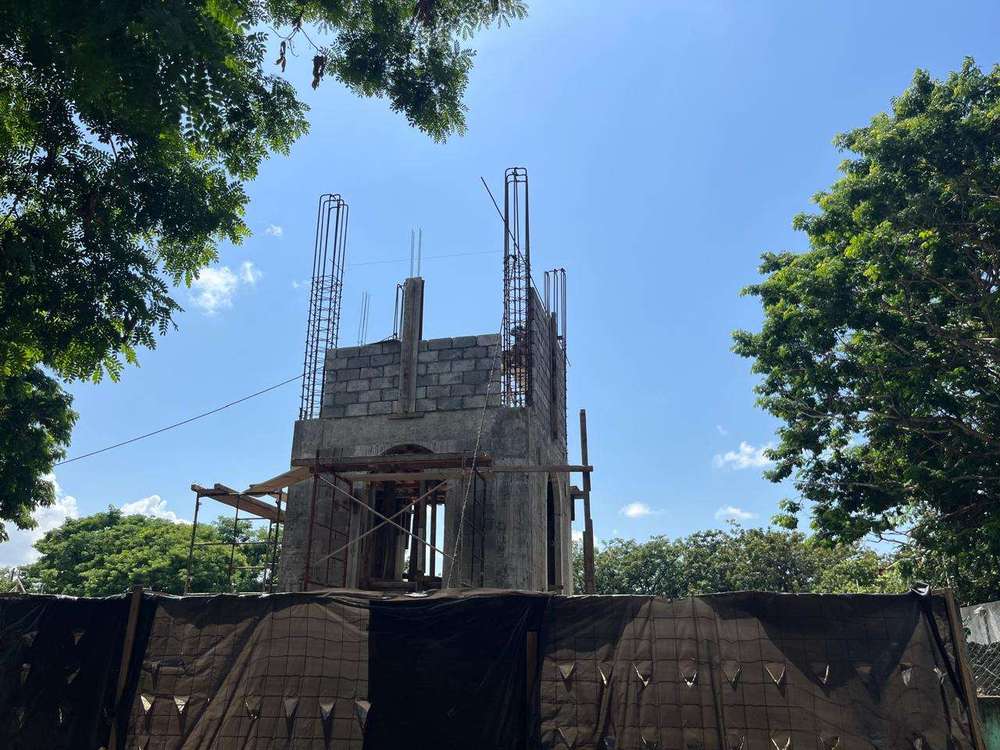

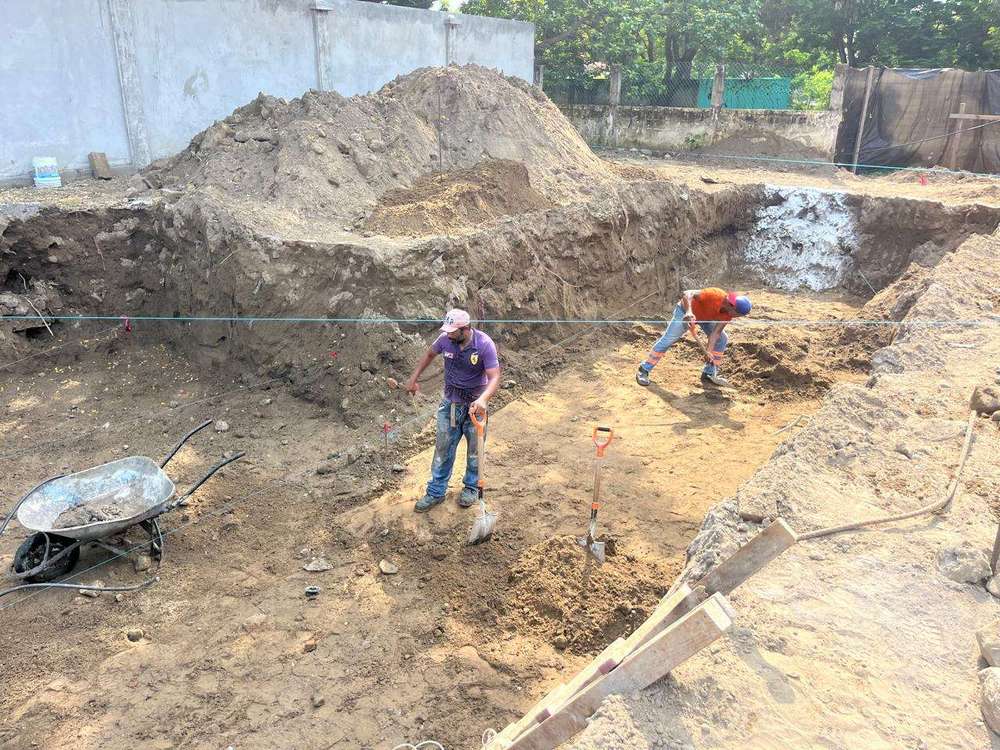

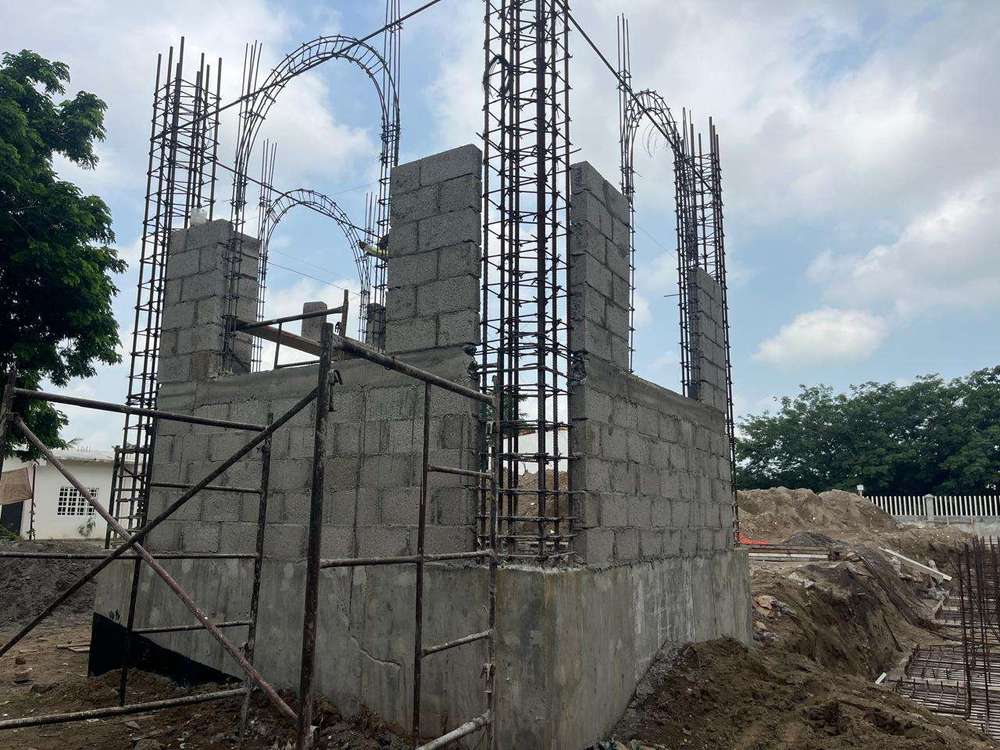

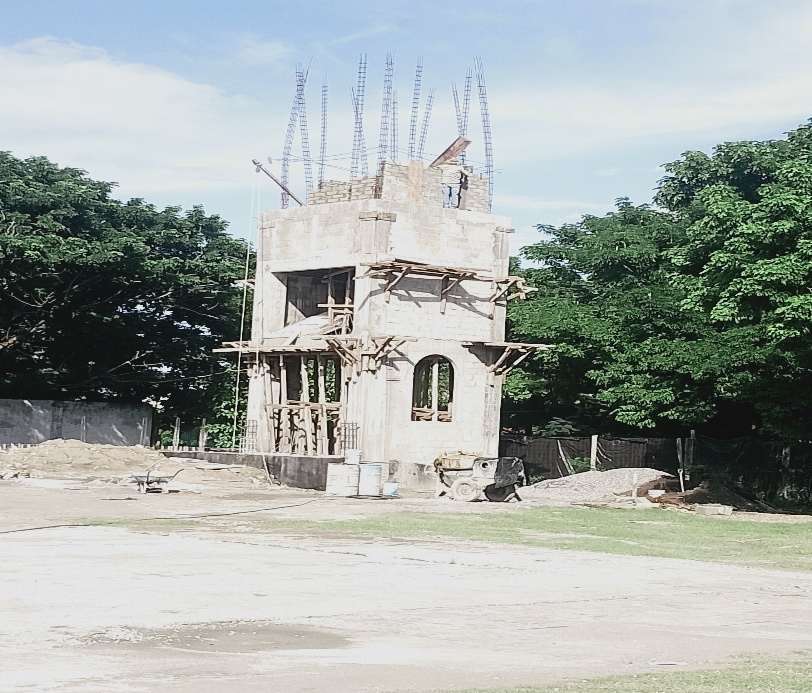

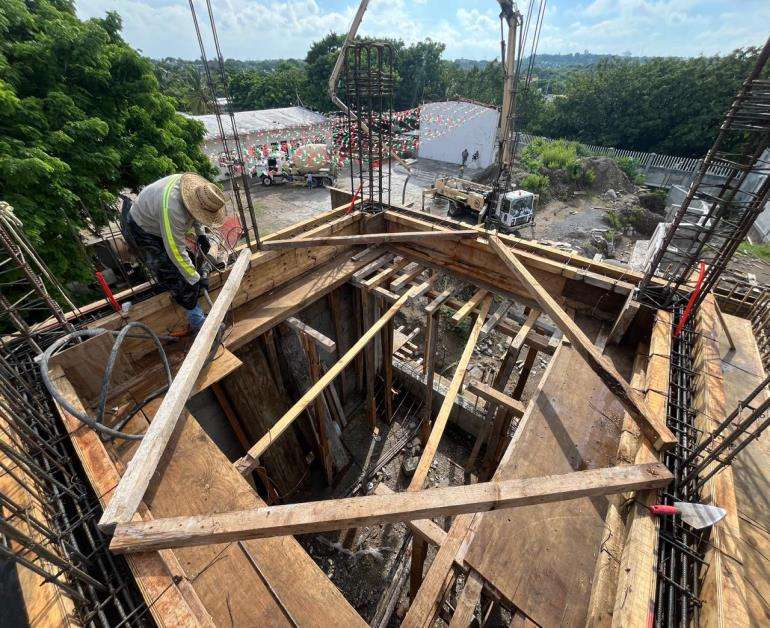

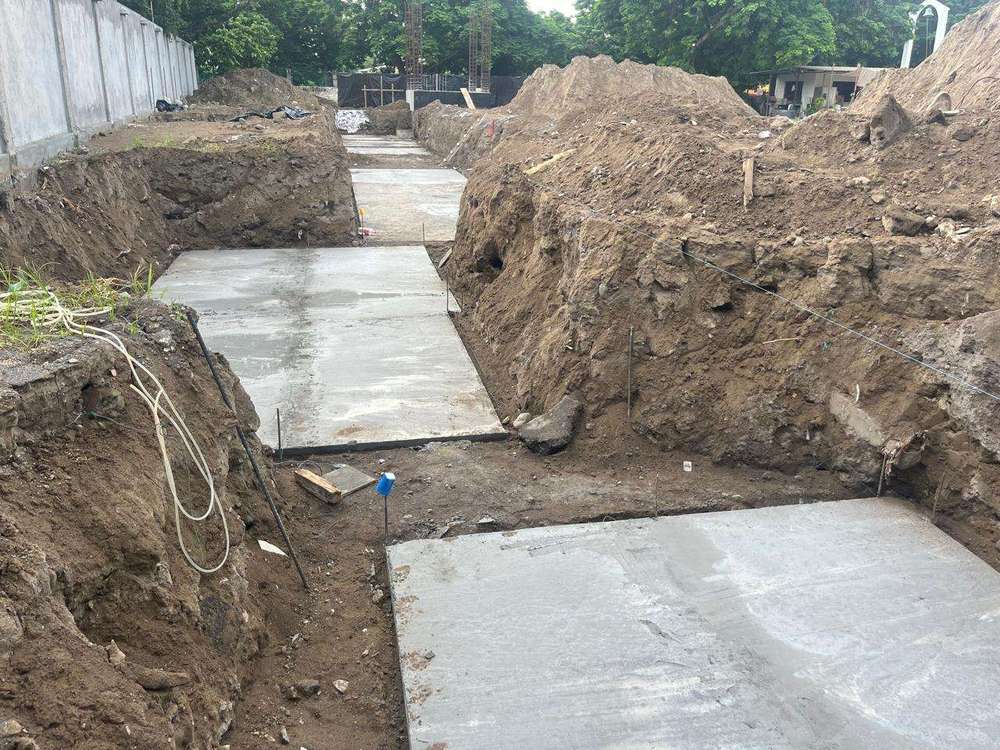

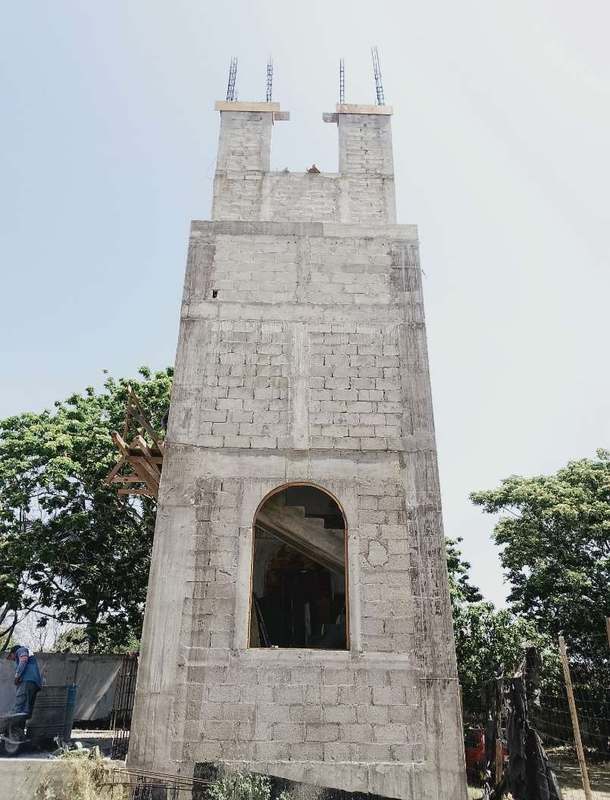

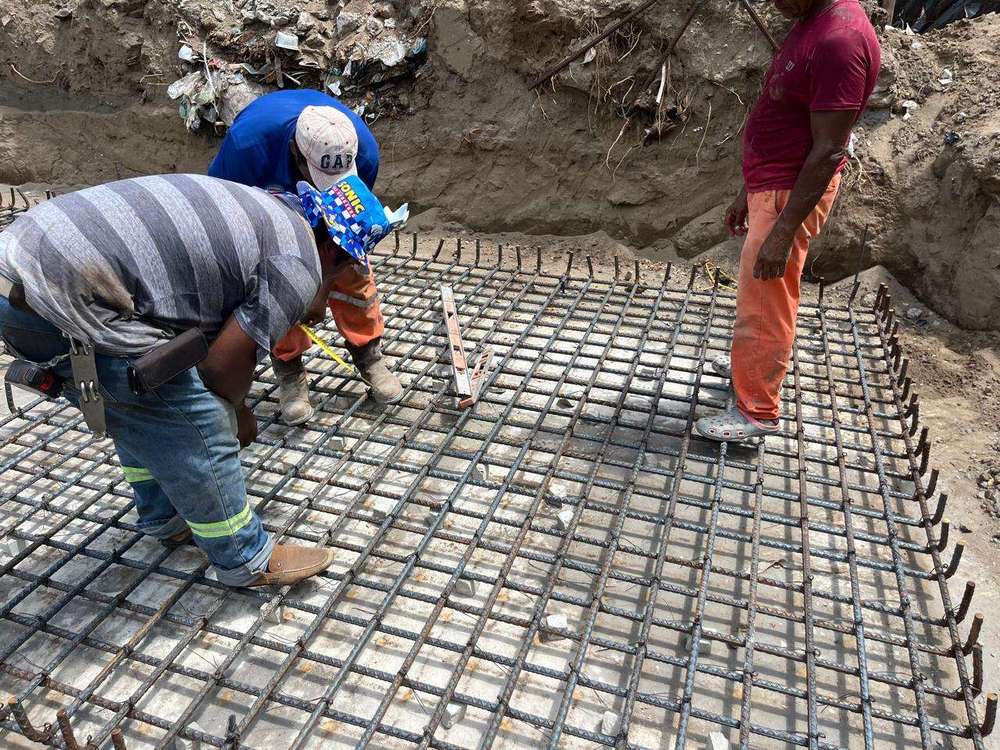

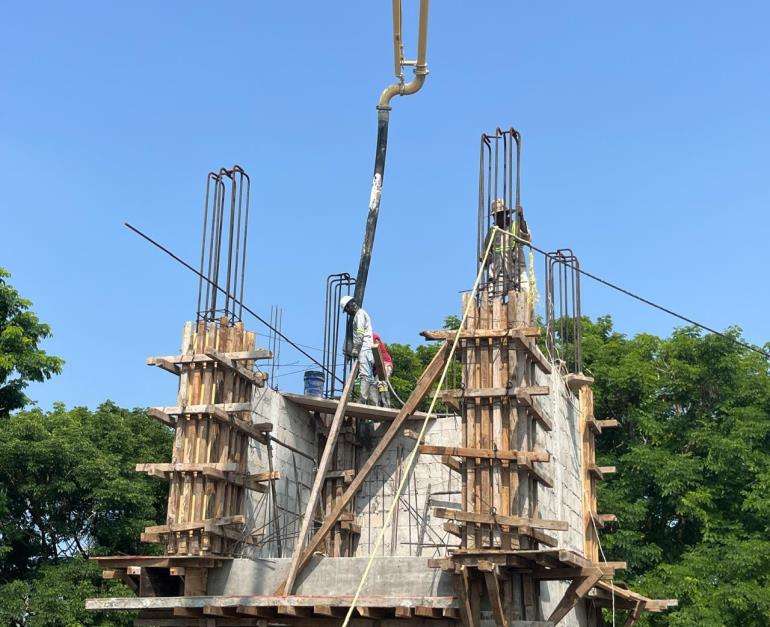

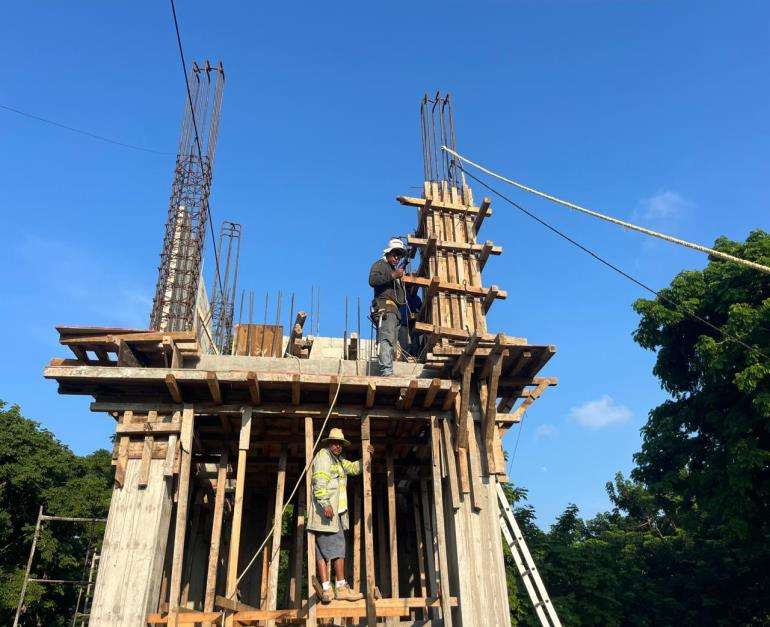

Campanario y cimentación del temploSe preparó el fondo de las excavaciones con balastro y plantillas, y se armaron zapatas y dados. En el campanario se levantaron los muros, el arco, castillos, cadenas y columnas.

Agosto de 2025

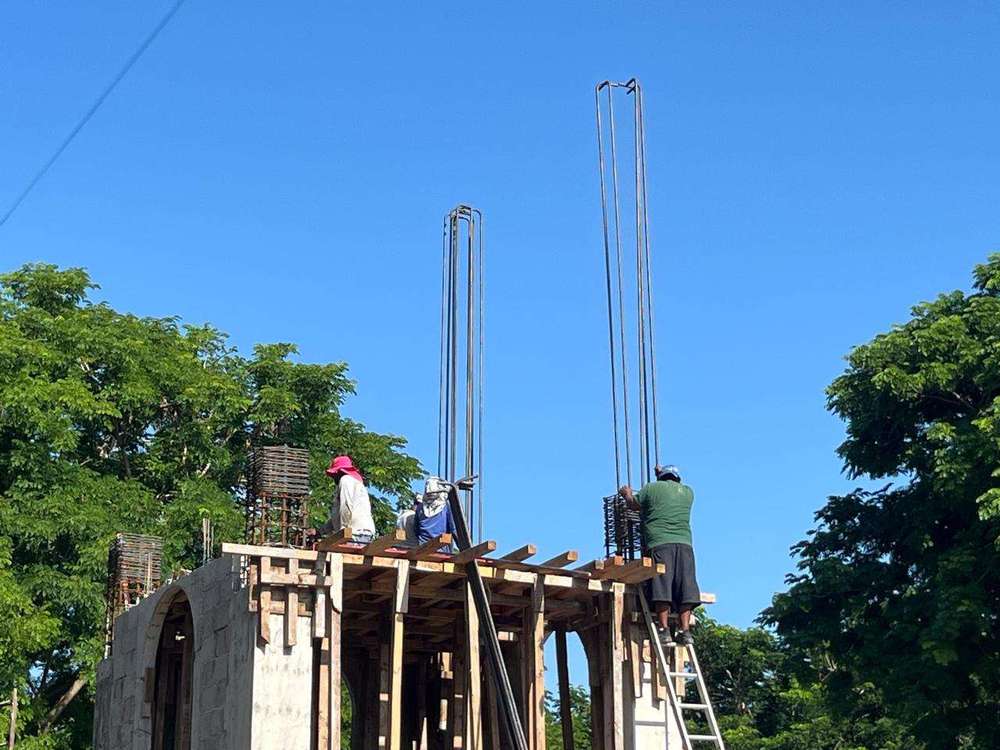

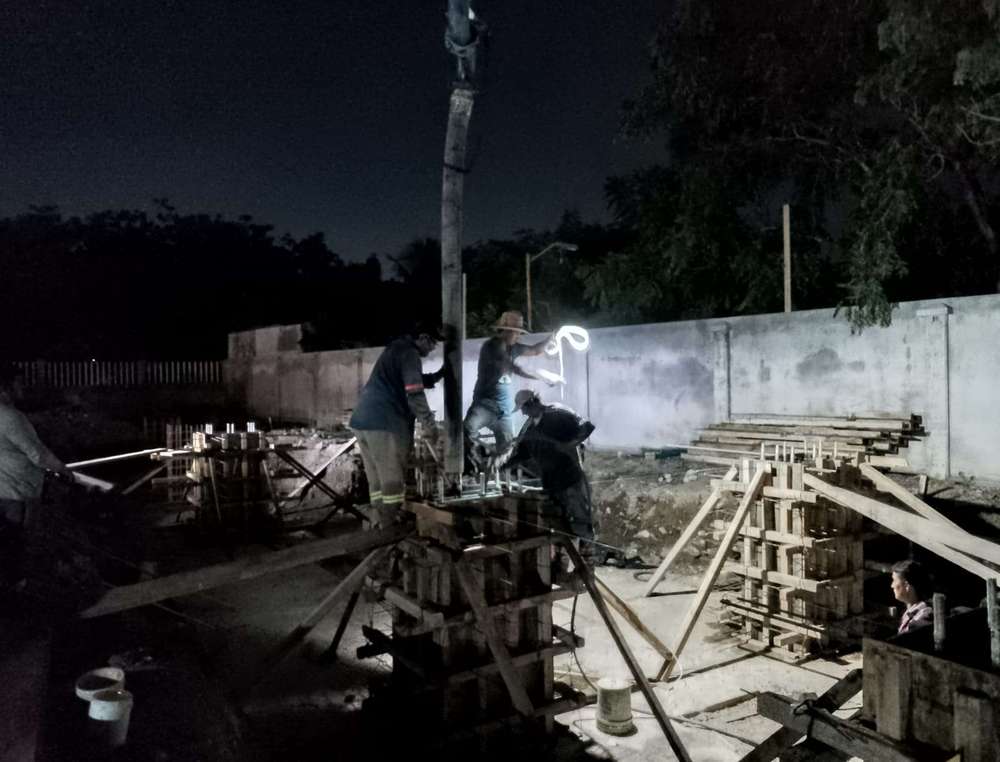

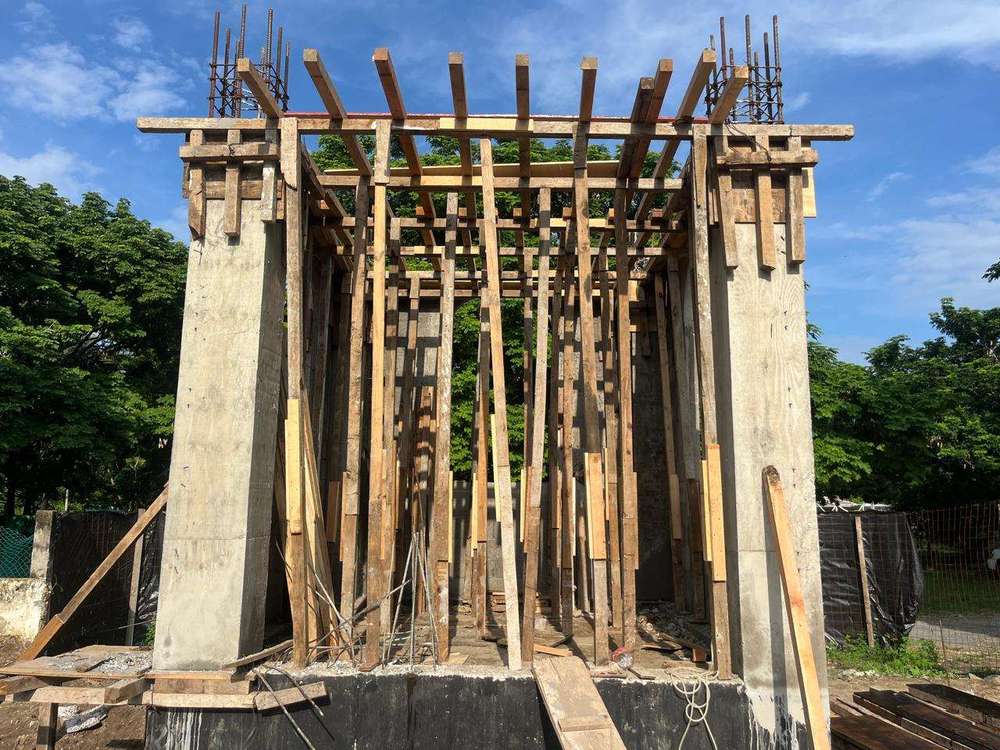

Campanario y cimentación del temploSe colocaron corazones y se colaron los dados de la cimentación. En el campanario se armaron columnas, trabe y castillos. También se recuperaron adoquines y se desmantelaron la oficina y la bodega provisionales.

Septiembre de 2025

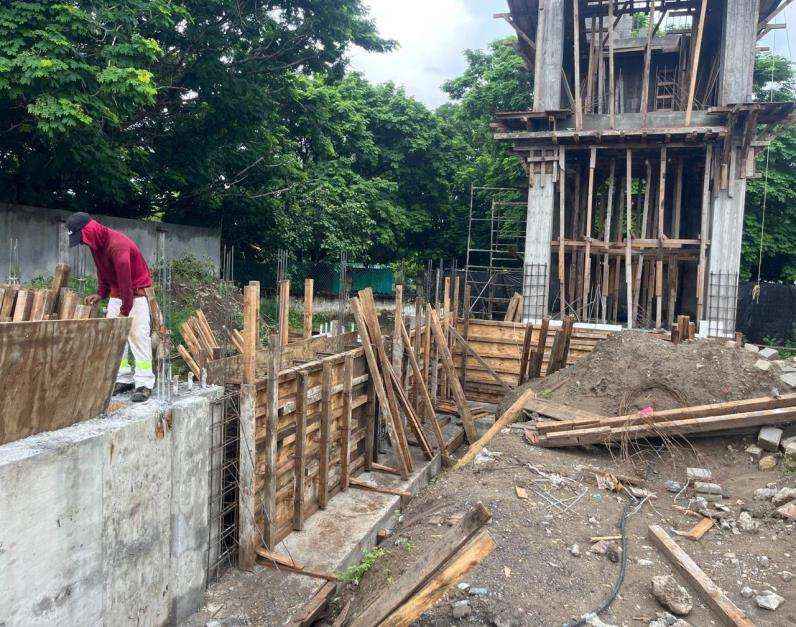

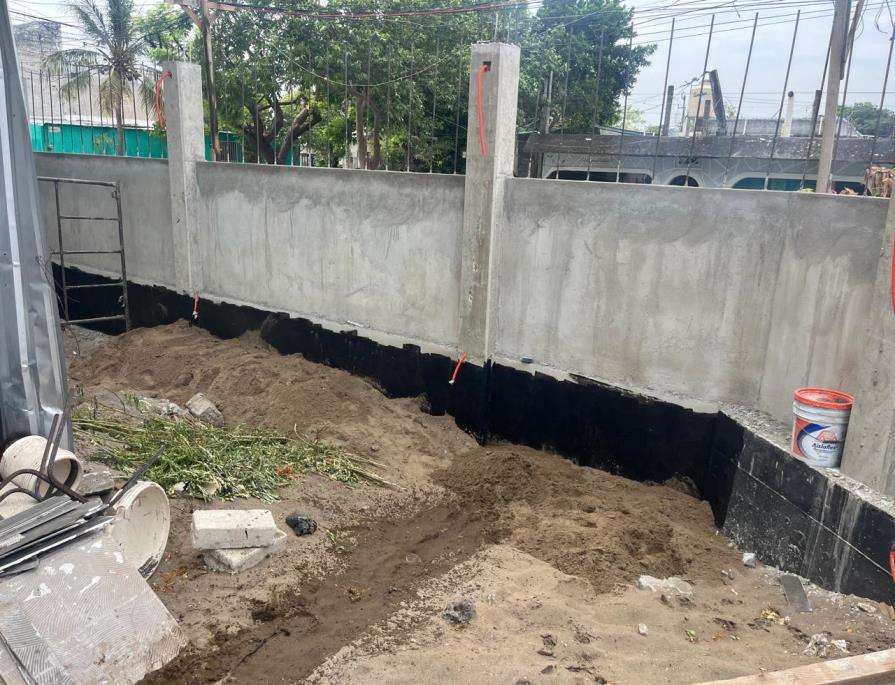

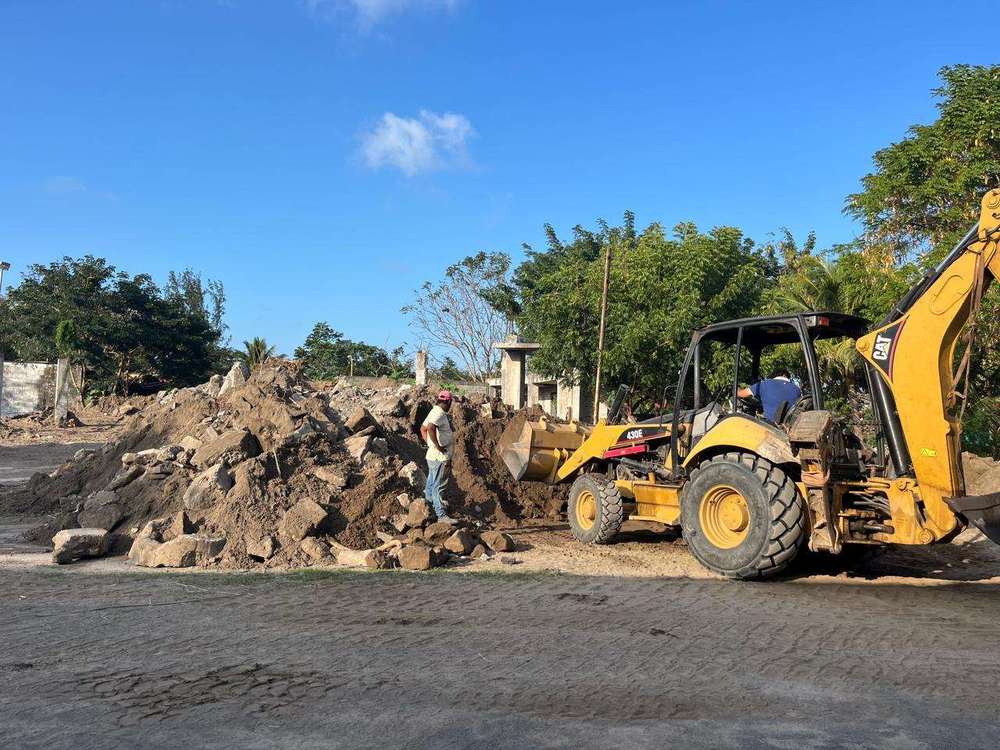

Campanario y cimentación del temploSe colaron la zapata, las columnas y la trabe del campanario, y las secciones 1 a 3 del muro de contención del templo. Se impermeabilizó la cimentación y se rellenaron las excavaciones.

Octubre de 2025

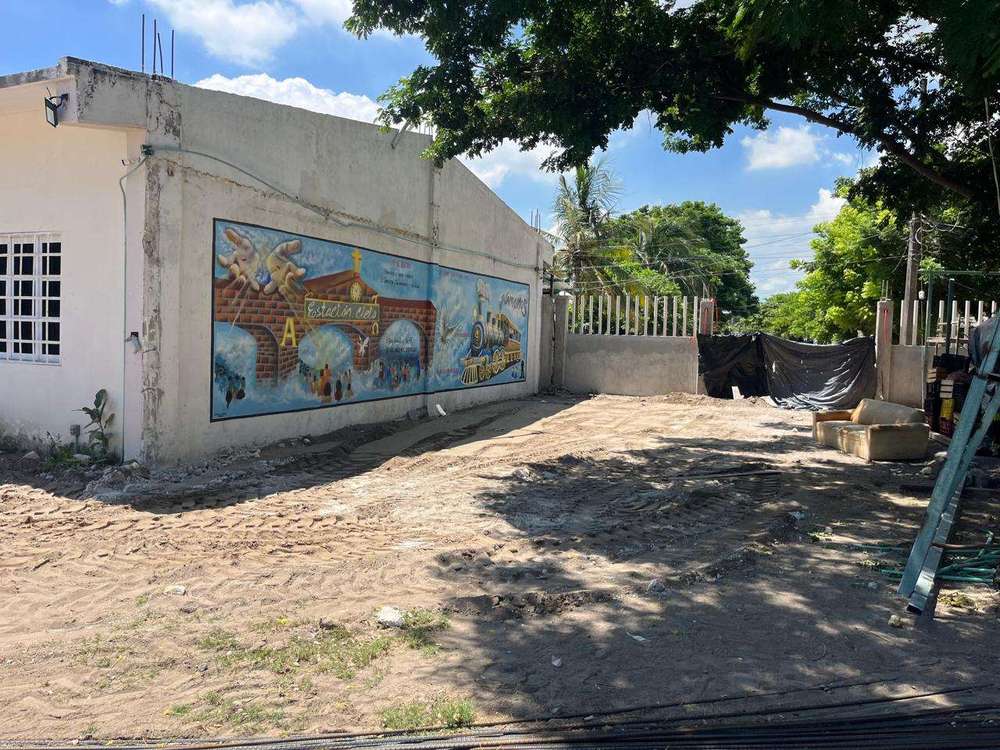

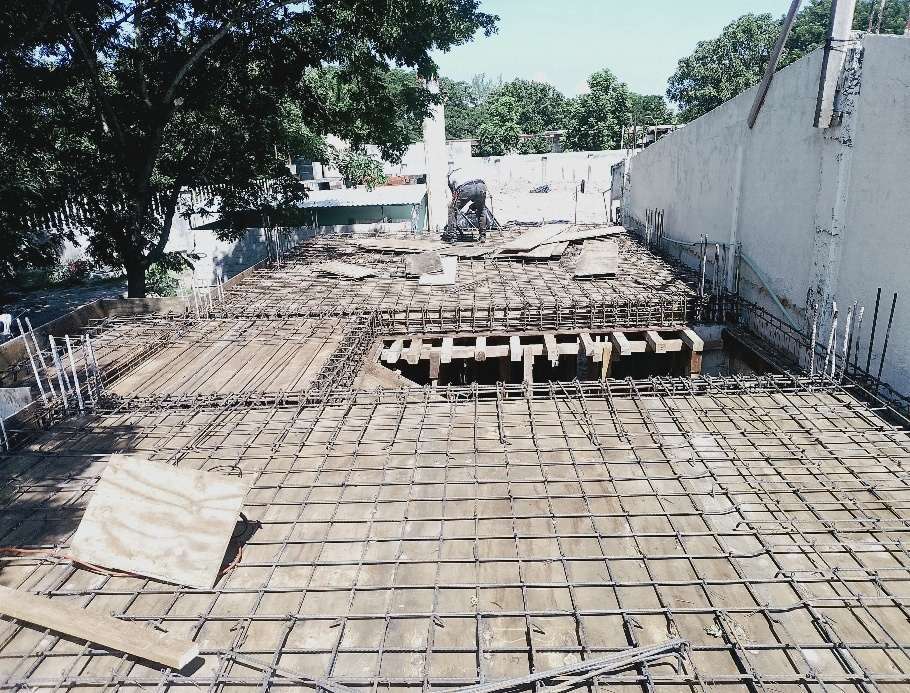

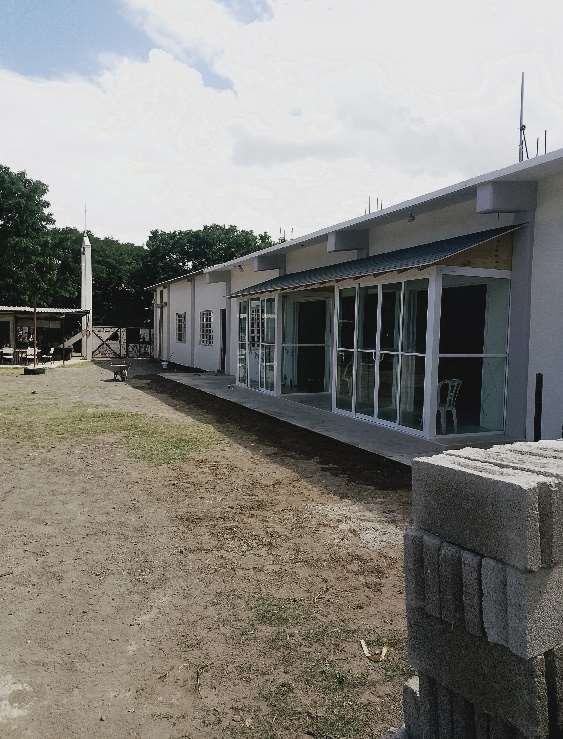

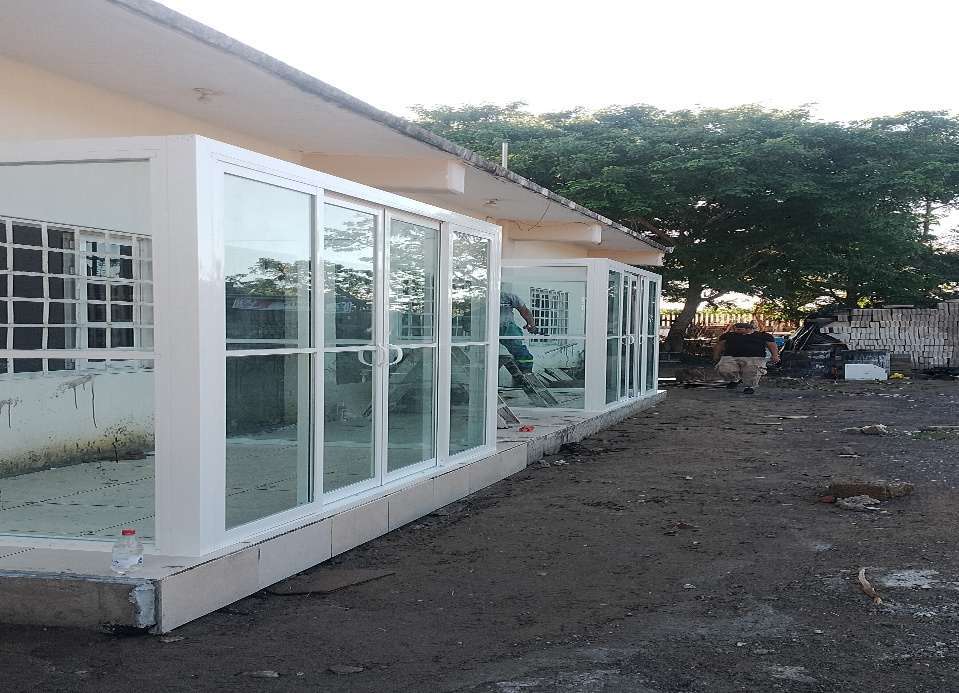

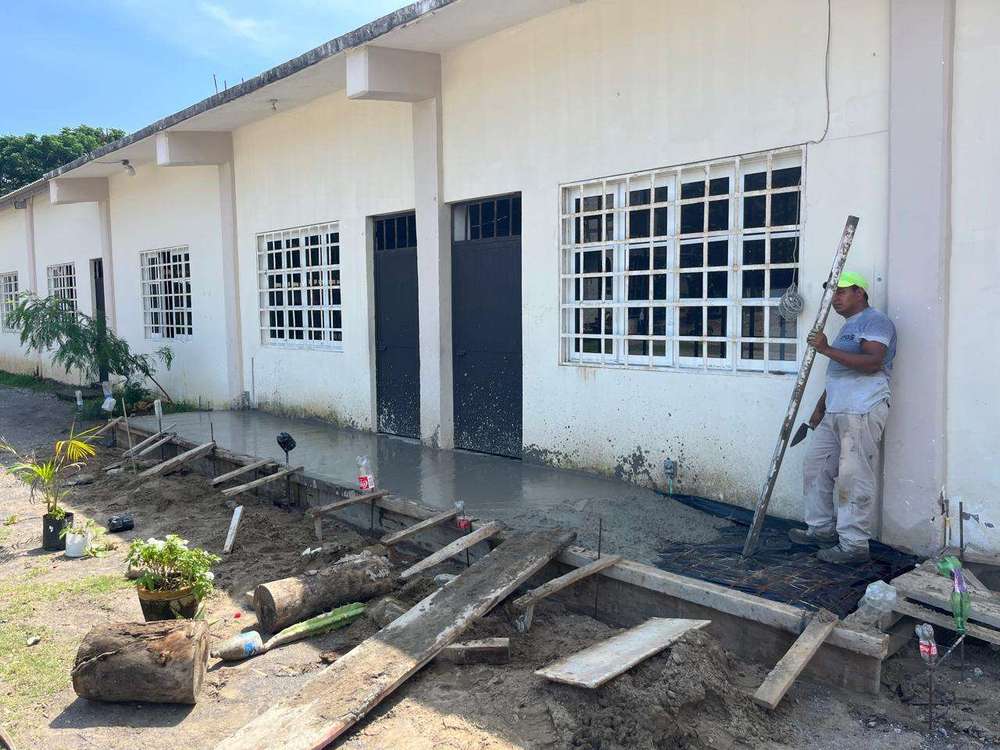

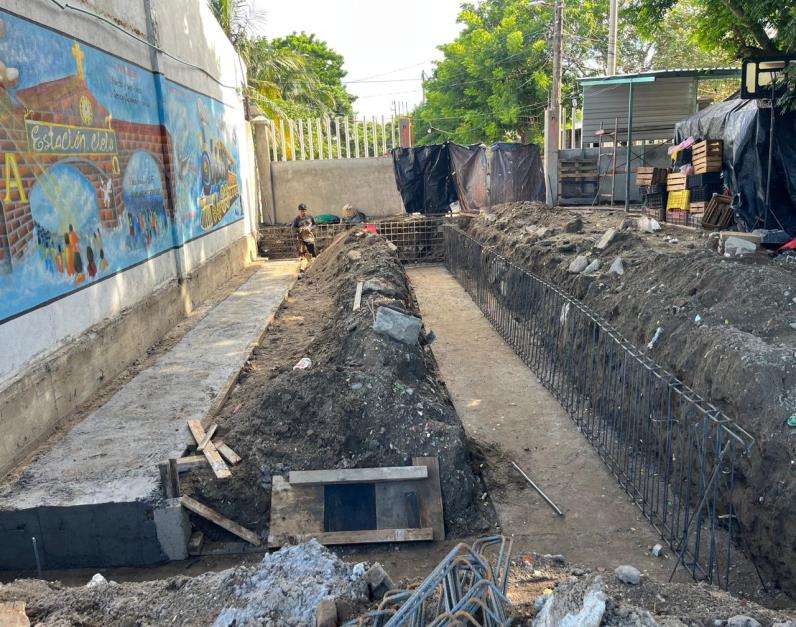

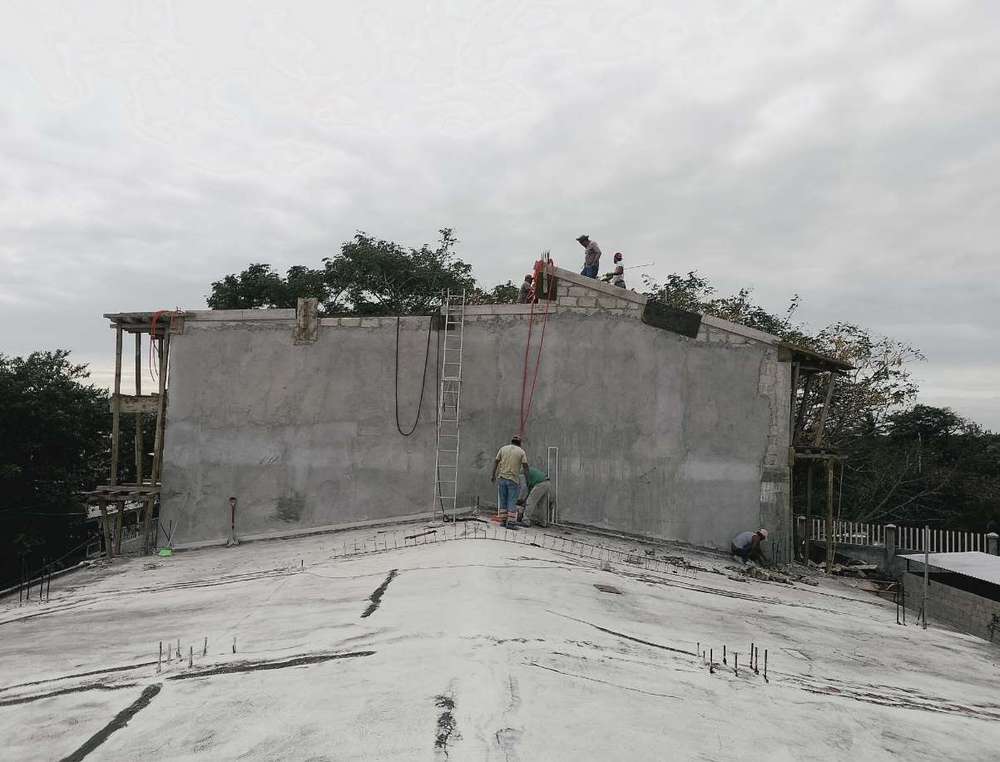

Templo actual y edificio parroquialEn el templo actual se colaron trabes, columnas y la losa de entrepiso, y se construyeron los confesionarios. En el edificio parroquial se armó la rampa de la escalera y se levantaron muros y castillos.

Noviembre de 2025

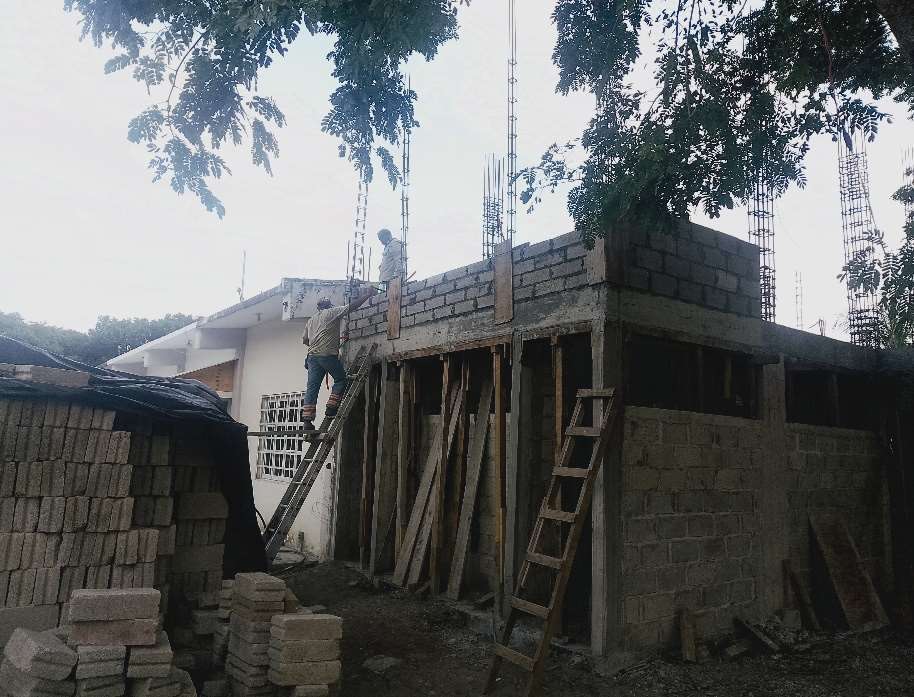

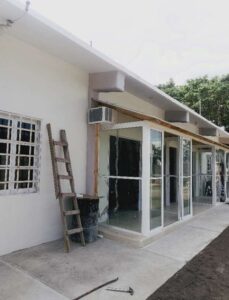

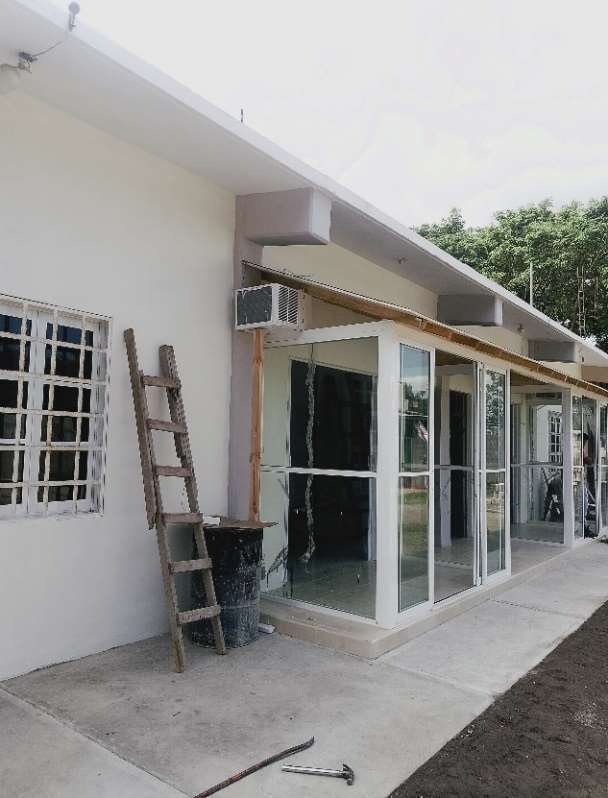

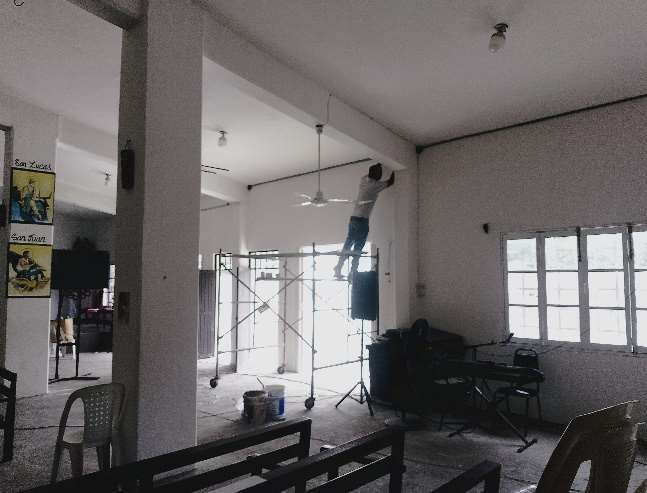

Templo actual y edificio parroquialSe armó y forjó la escalera, se levantaron los muros del primer nivel y se preparó su losa. En el templo se instalaron los climas de los confesionarios y cortinas de PVC.

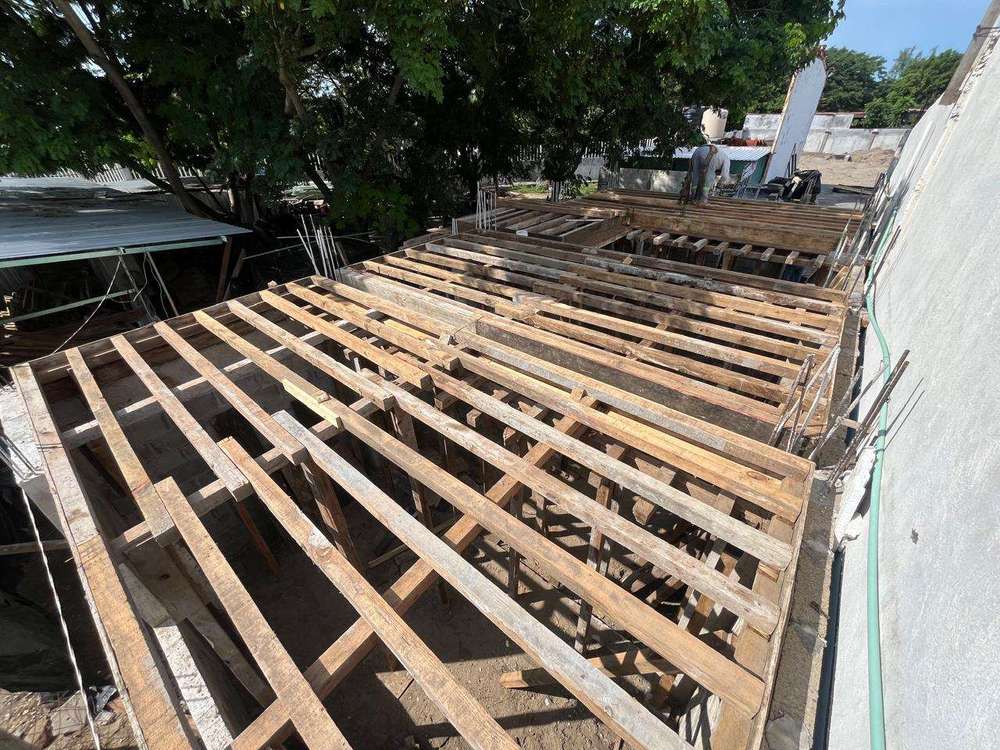

Diciembre de 2025

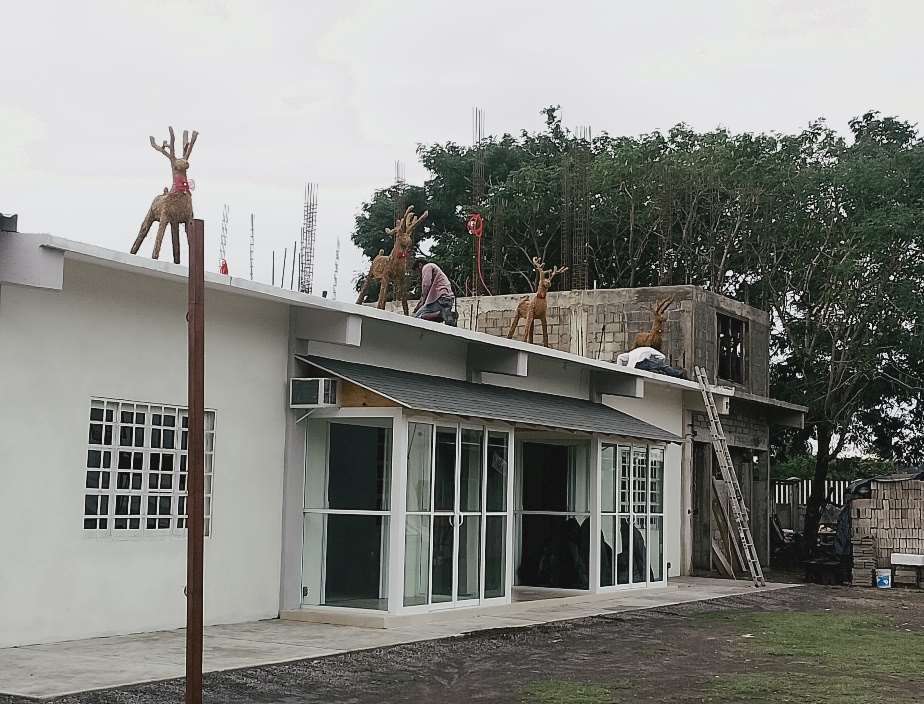

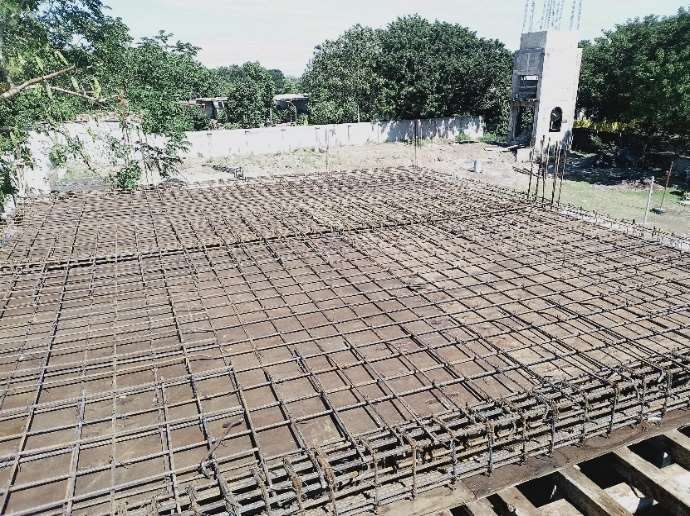

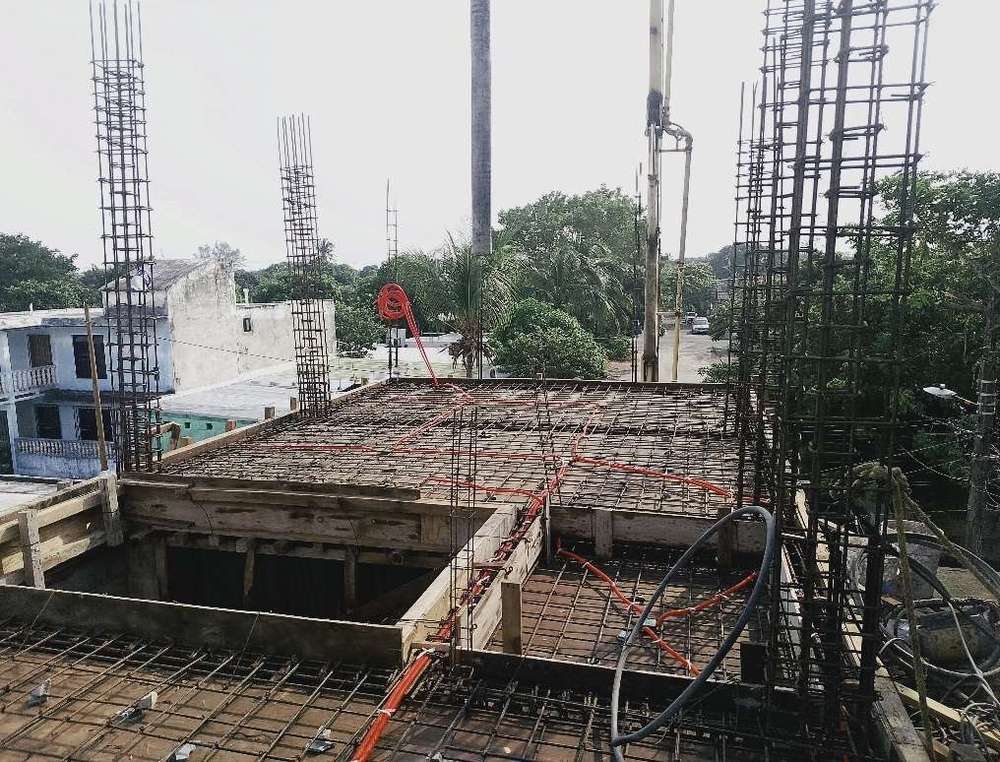

Templo actual y edificio parroquialSe coló la losa del primer nivel, se hicieron firmes en planta baja y comenzaron los muros y columnas del segundo nivel. También se preparó el templo para la Navidad.

Enero de 2026

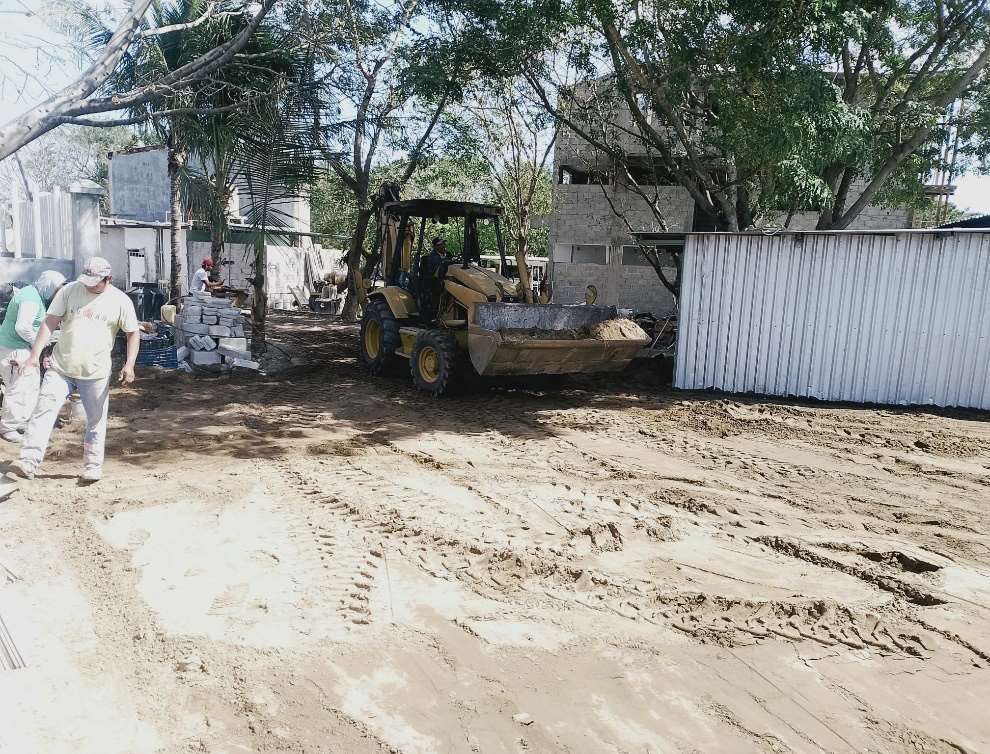

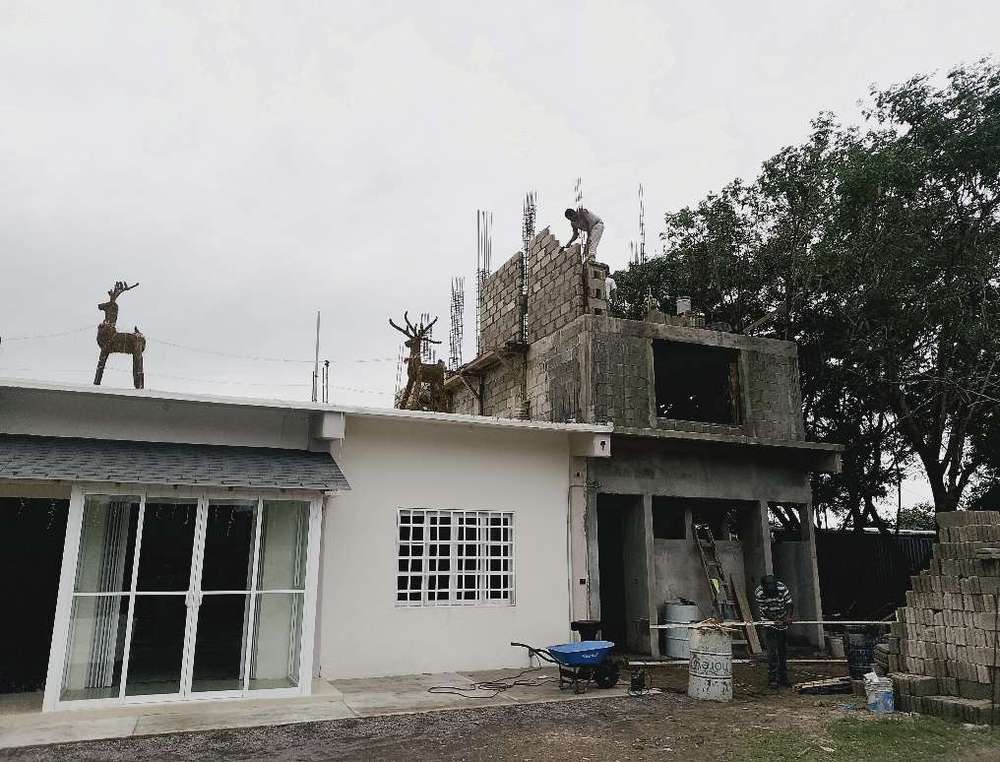

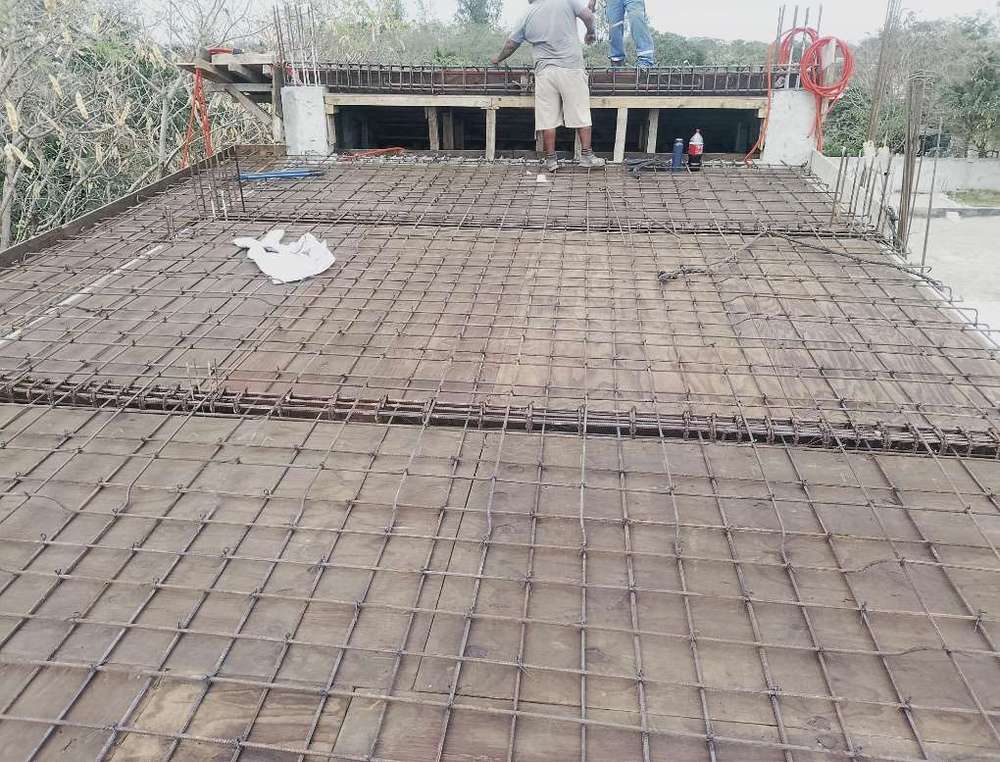

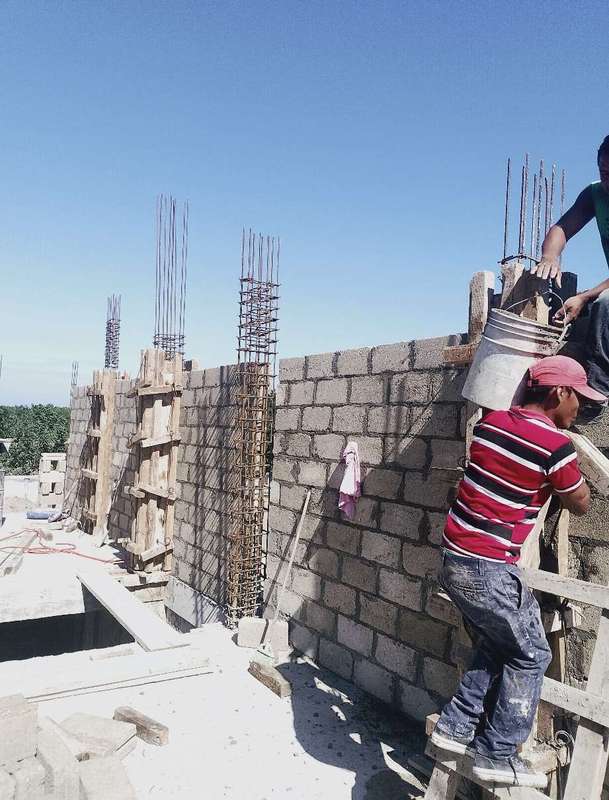

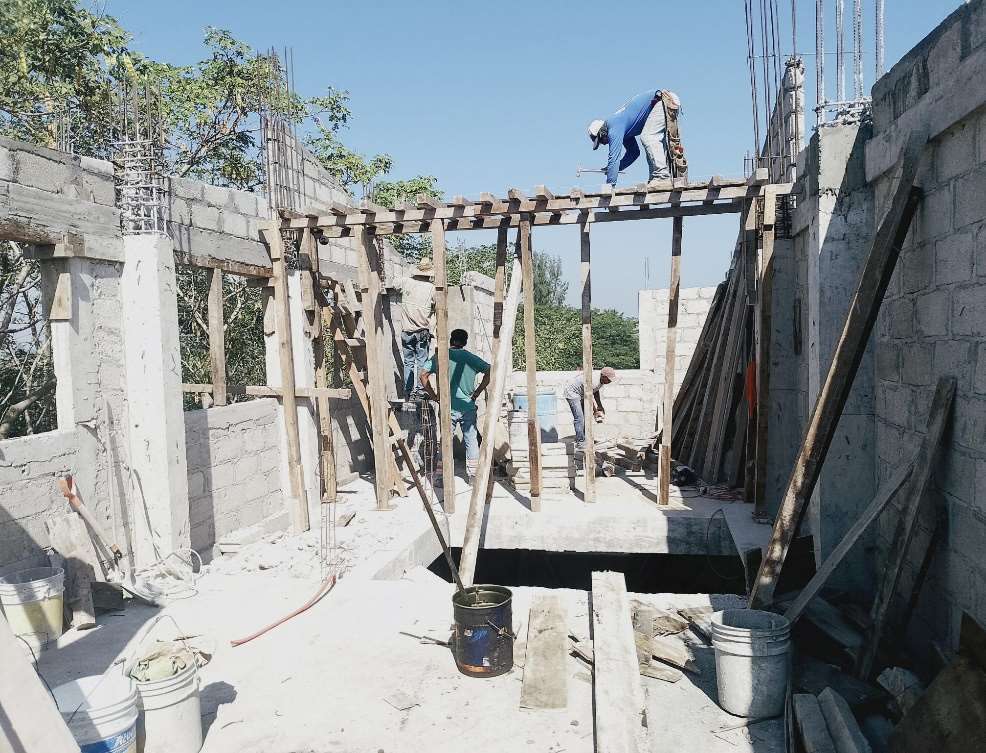

Templo actual y edificio parroquialSe terminaron los muros del segundo nivel y se cimbró y armó la losa de azotea. En el interior avanzaron pisos y azulejo de baños, plafones y aplanados, y se preparó el terreno para ampliar la bodega.

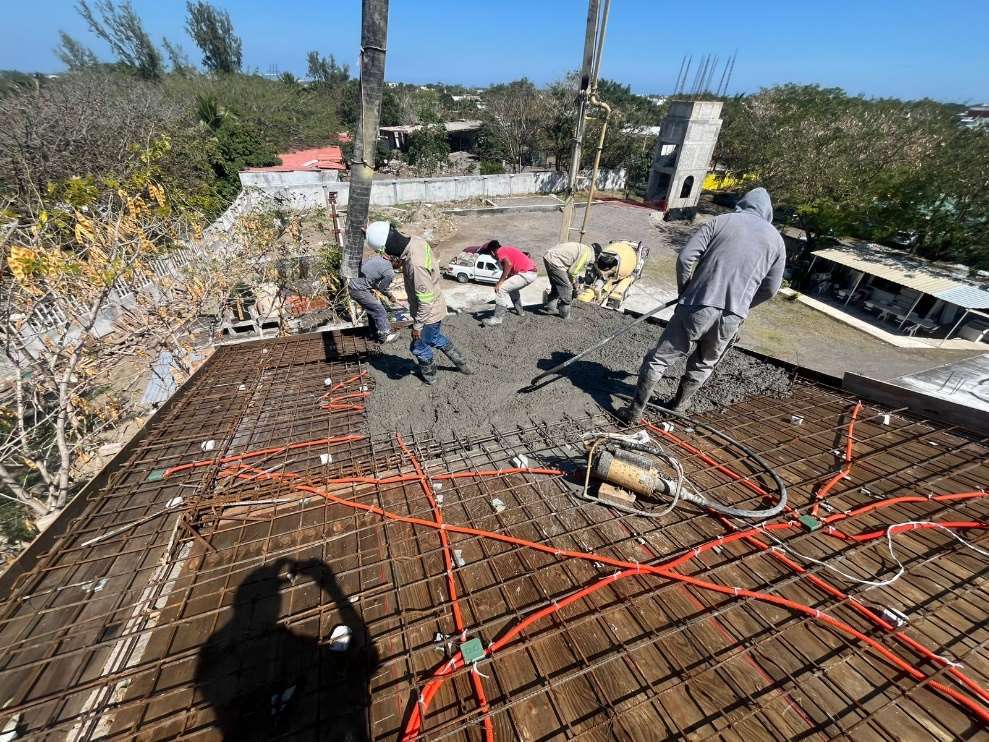

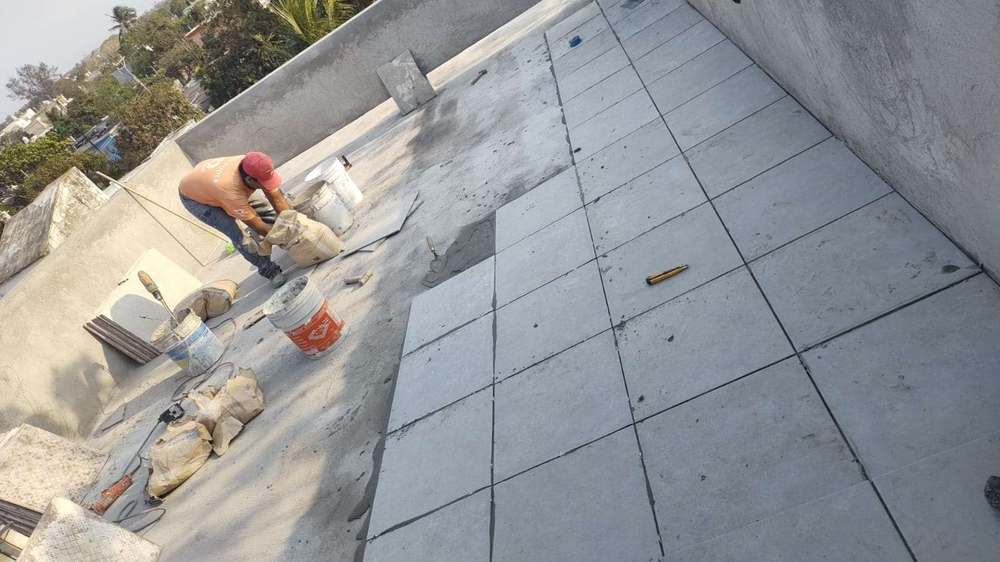

Febrero de 2026

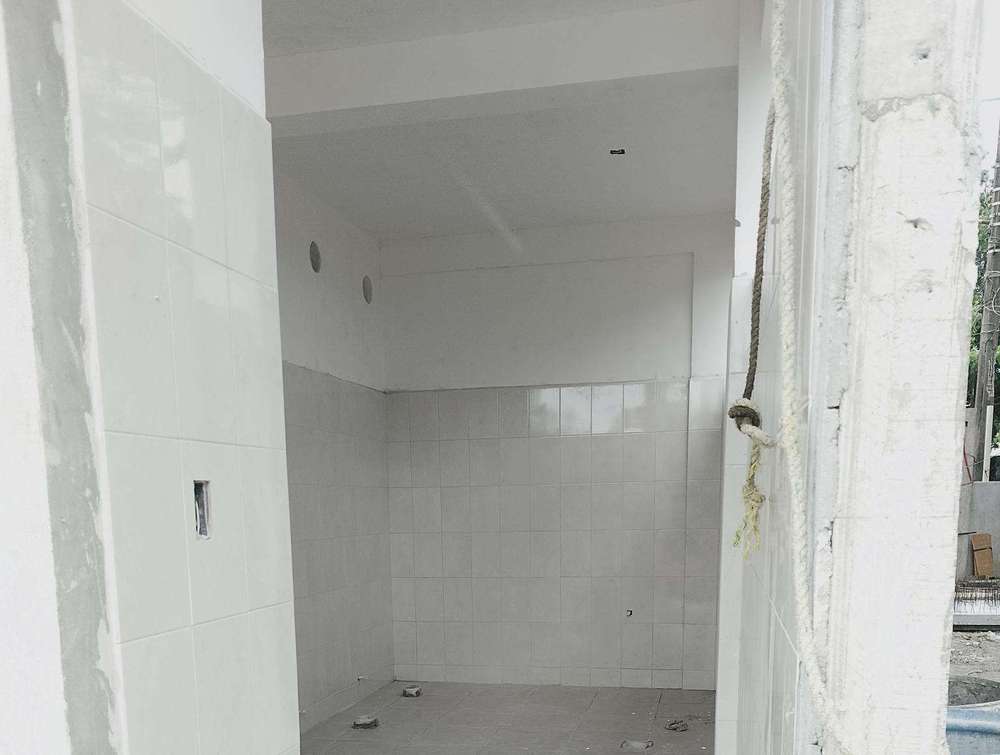

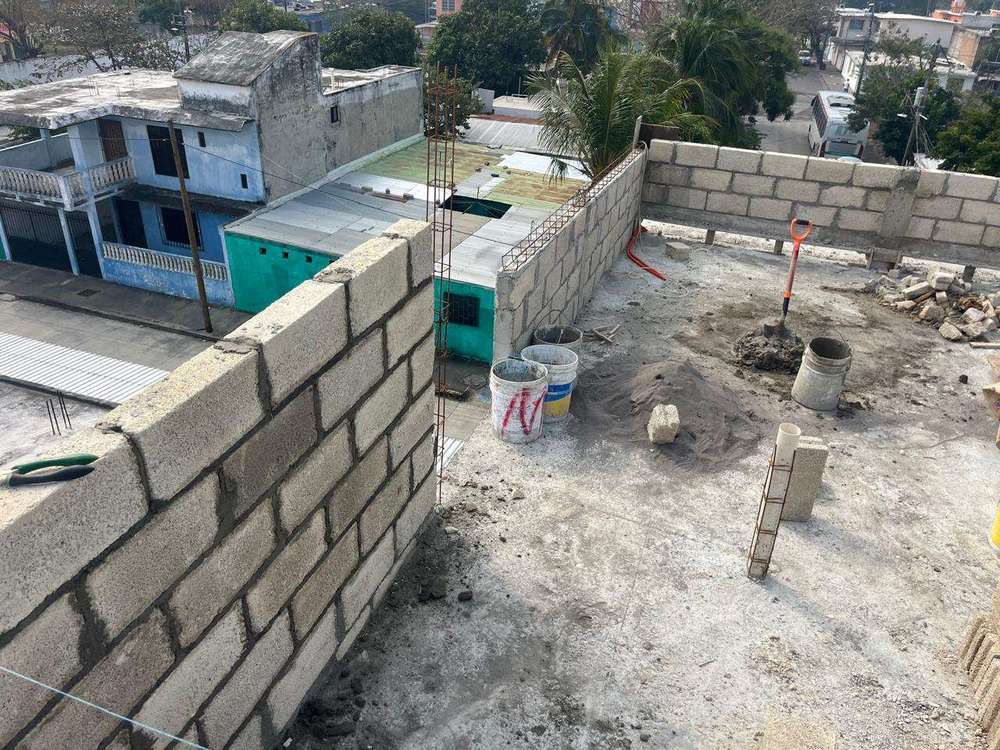

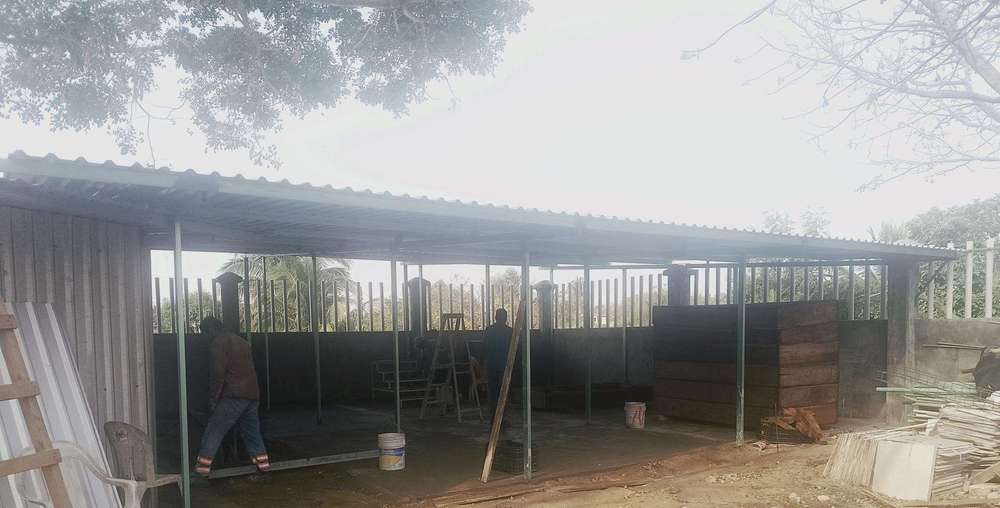

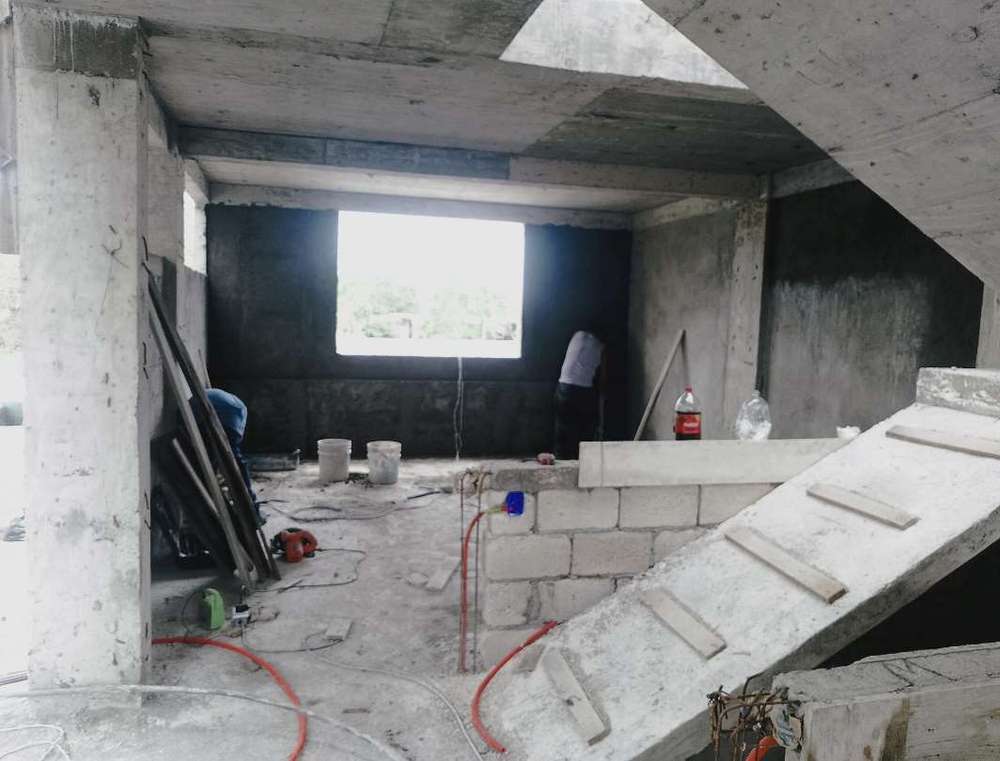

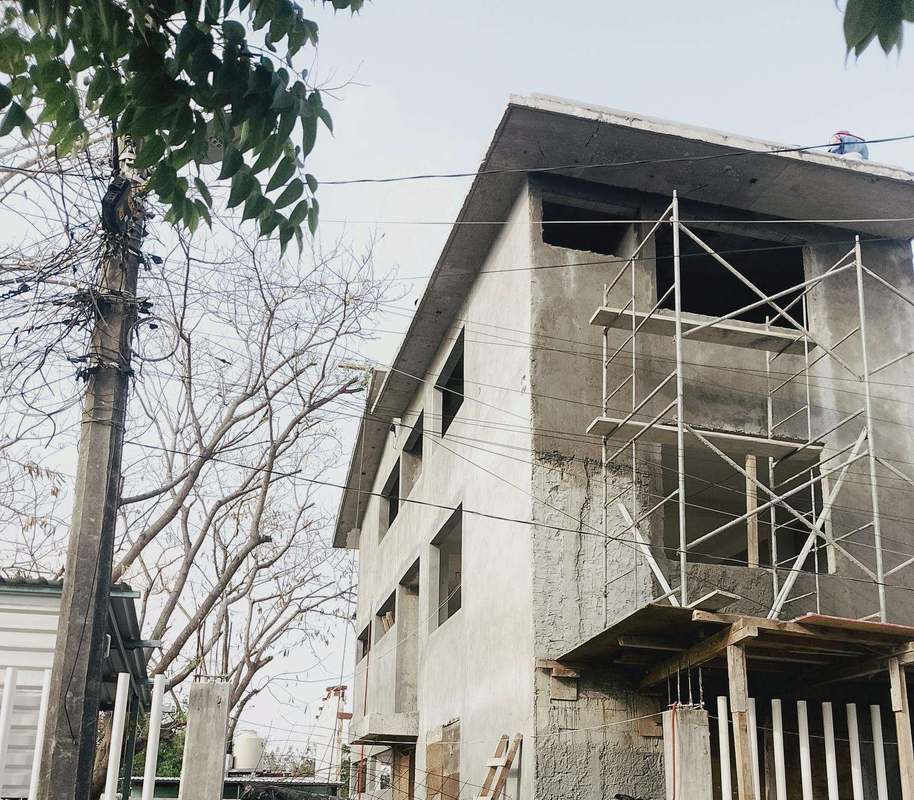

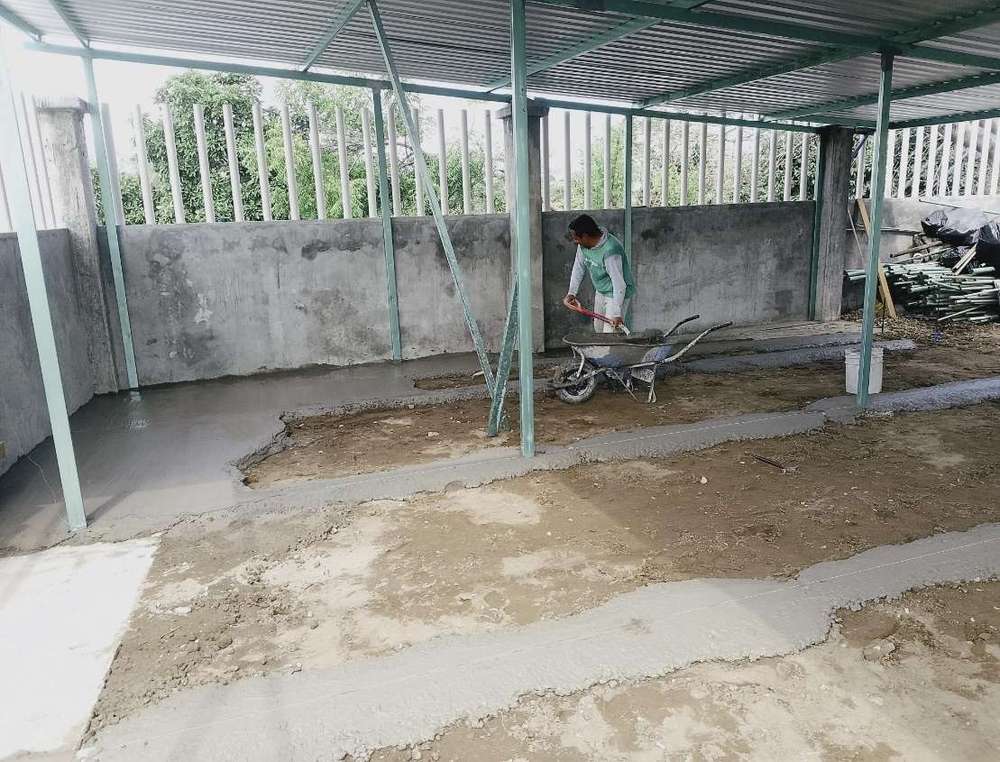

Templo actual y edificio parroquialSe coló la losa de azotea y se levantaron sus muros. Avanzaron los aplanados interiores y exteriores, la instalación eléctrica del segundo nivel y la ampliación de la bodega.

Marzo y abril de 2026

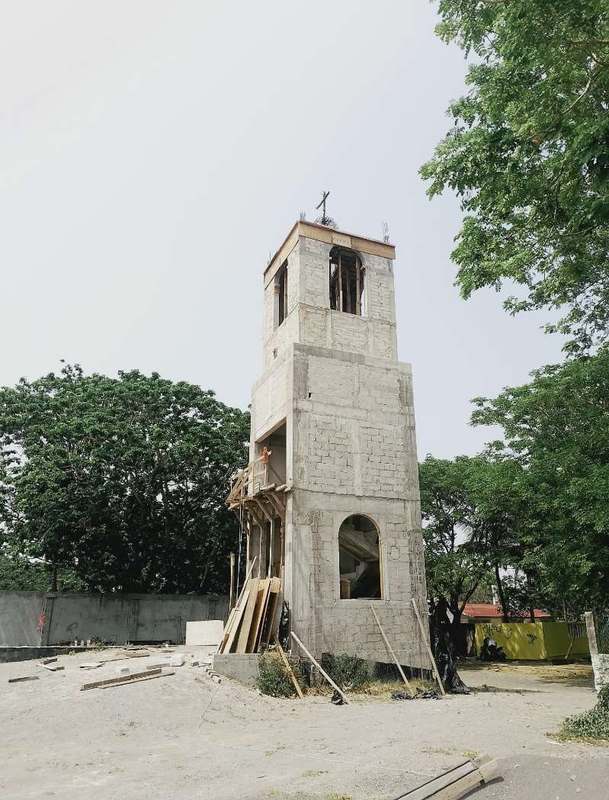

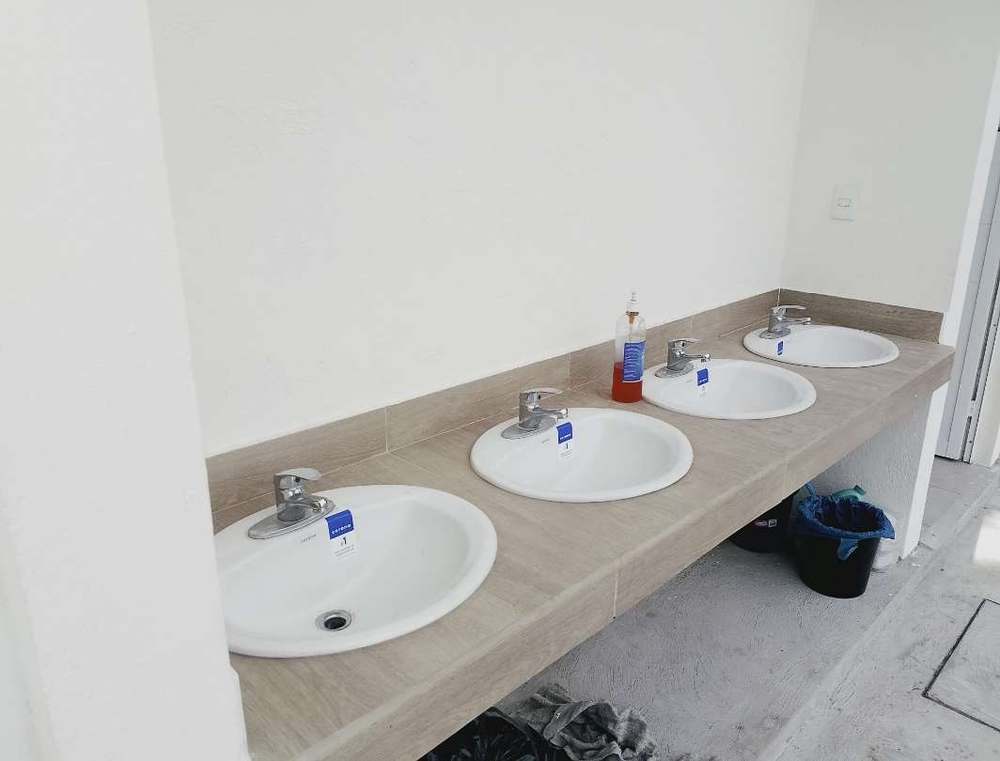

Campanario y cimentación del temploEl campanario creció con sus muros y arcos, y en lo alto se armó su losa. Llegaron block y acero donados. En el edificio parroquial se colocaron pisos, mamparas y muebles de baño, la escalera a la azotea y los aplanados exteriores. El terreno también recibió las celebraciones de Semana Santa y de la fiesta patronal.

Mayo y junio de 2026

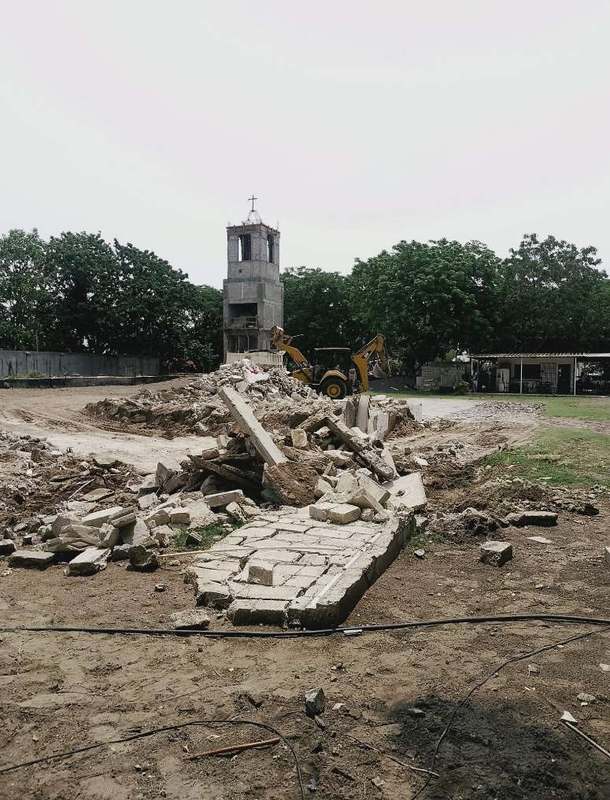

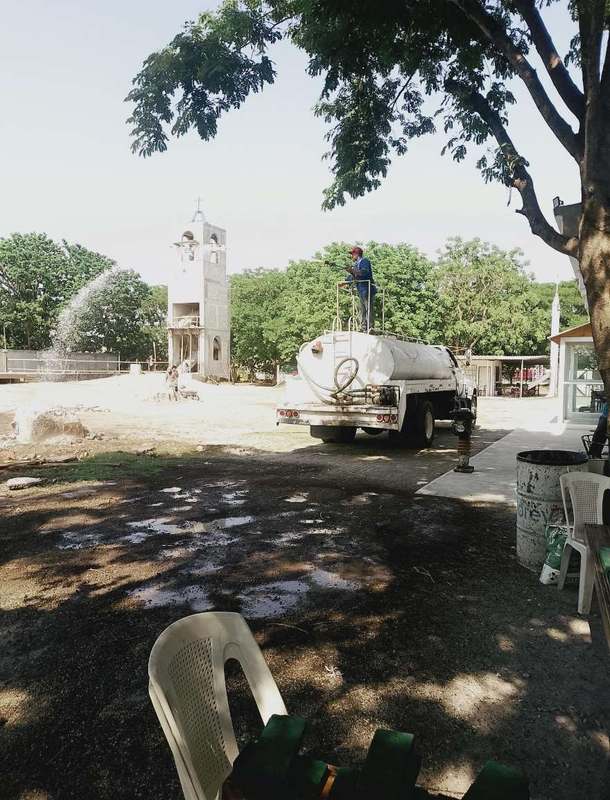

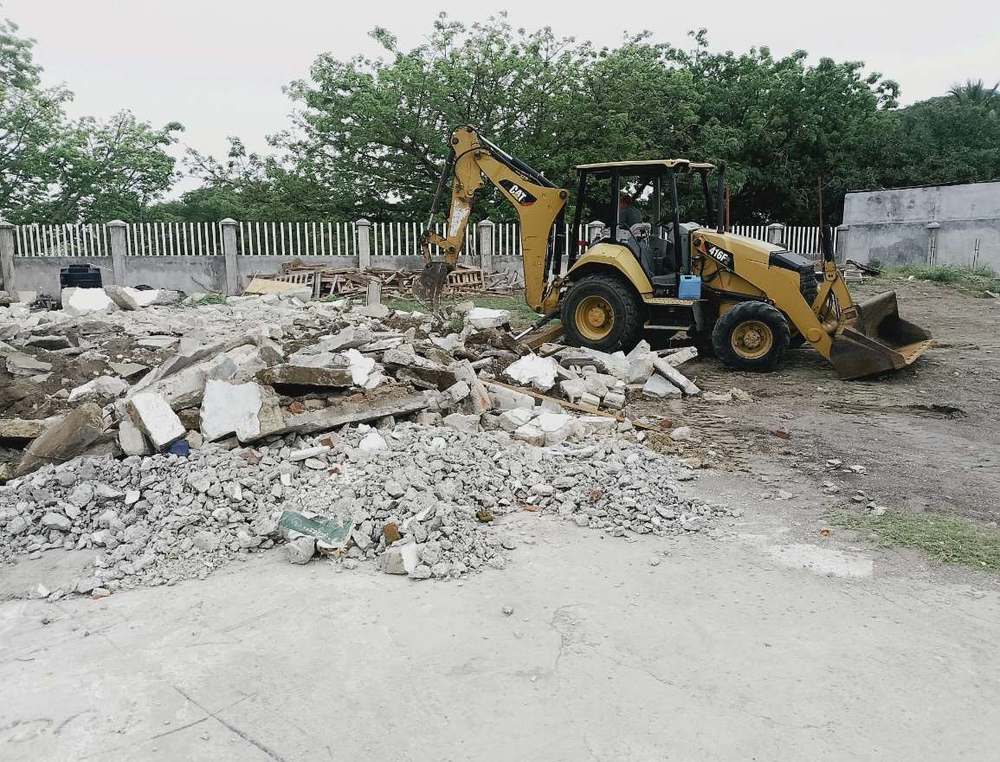

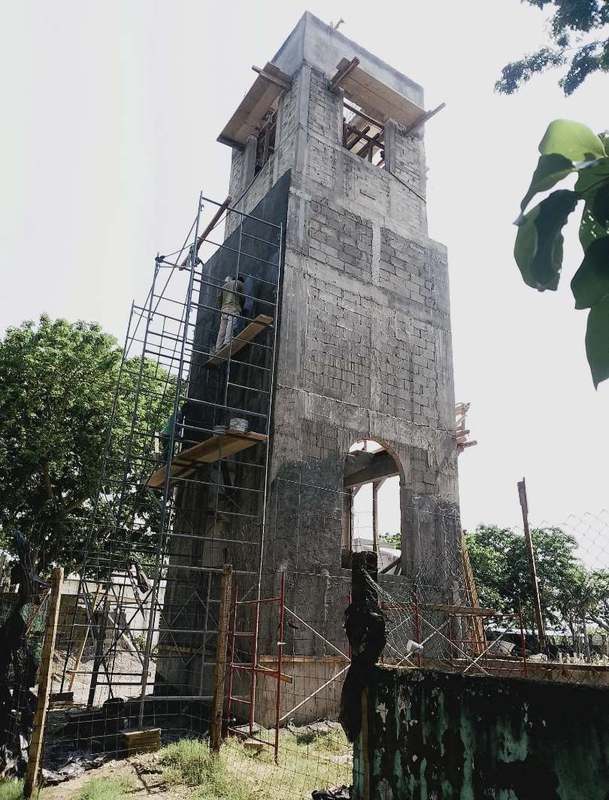

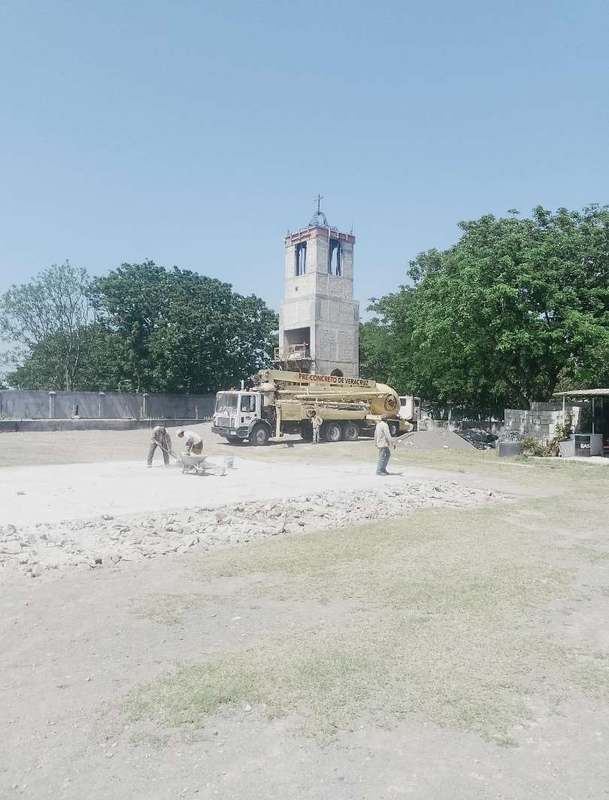

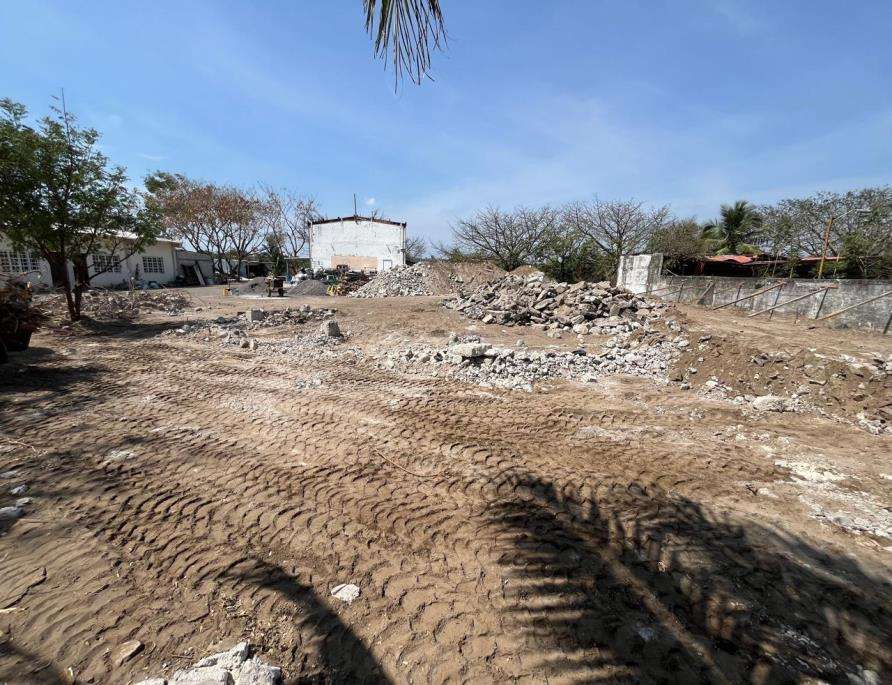

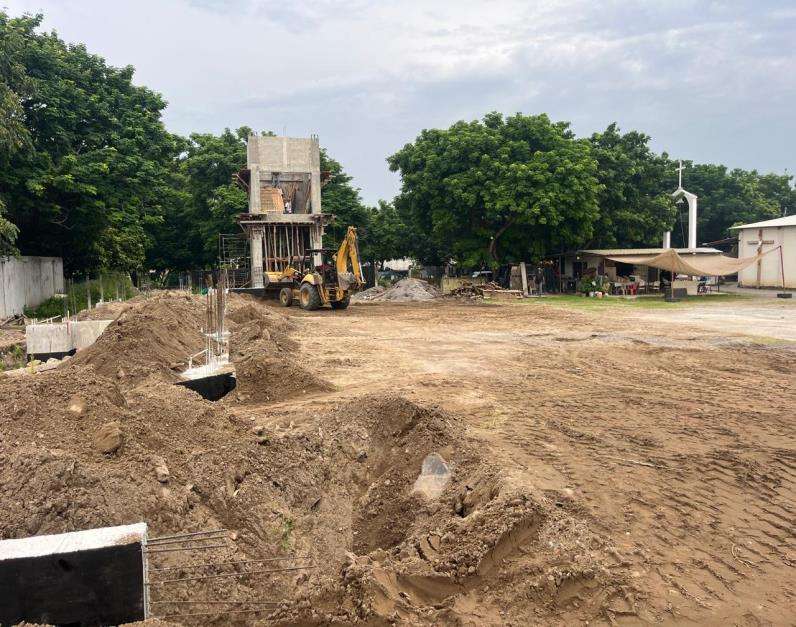

Campanario y cimentación del temploSe coló la losa del campanario y se aplanó por fuera. Se demolieron una estructura, muros y pisos para liberar el terreno, y se acondicionó el patio. En el edificio parroquial se colocaron pasamanos, cancelería y la escalera de servicio. Con esto la obra se detuvo: necesitamos tu ayuda para continuar.
Otras formas de ayudar
Mientras más personas lo conozcan, más pronto lo veremos terminado. Envía esta página a tu familia y amigos.
Encomienda la obra y a quienes trabajan en ella.
Block, acero o cemento también levantan el templo. Pregunta en la oficina qué se necesita.
Pregunta en la oficina parroquial cómo puedes colaborar.
